某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3...

作者: tihaiku 人气: - 评论: 0

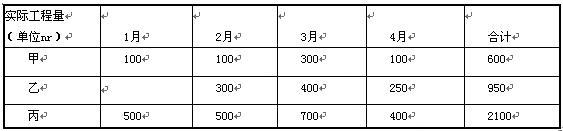

问题 某工程采用工程量清单方式招标,业主与中标人签订了单价合同,合同期为4个月。合同中包含甲、乙、丙3项分项工程,各项的清单工程量分别为600 m3、800m3和2000m3,综合单价分别为200元/m3、250元/m3和180元/m3。该工程措施项目费用均为以“项”计价的总价项目,共计15万元,其中安全文明施工措施费用为8万元;其他项目费仅包括暂列金额6万元;规费费率为6%(以分项工程费、措施项目费和其他项目费之和为计算基数);综合税率为3.48%。 合同中关于工程价款支付的约定如下: (1)开工前业主向承包商支付的预付款按分项工程费用(不含规费和税金)的25%计算,并在最后两个月平均分摊扣回。 (2)安全文明施工措施费用在开工前支付50%,开工后第一个月支付50%;其他总价措施项目费用分4个月平均支付。 (3)业主每月按照已完工程款的90%支付进度款。(4)竣工结算月一次扣留工程质量保证金。 该工程每月实际完成的各分项工程量如下表所示。 在计算3月份应支付的工程进度款时,应考虑的因素为( )。
选项 A.本期应支付的暂列金额 B.本期应扣回的预付款 C.本期应支付的安全文明施工措施费用 D.本期应扣留的工程质量保证金
答案 B
解析 A选项,未提到暂列金额的使用,所以结算进度款时不考虑;安全文明施工费在开工前与开工后第一个月已经支付完毕,第三个月不再考虑,故C选项不考虑;质量保证金在最后竣工结算月一次扣留,所以第三个月也不用考虑,故D不选。

相关内容:工程,工程量,清单,方式,招标,业主,中标人,单价,合同,合同期,4个月,分项,800m3...

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1113秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
