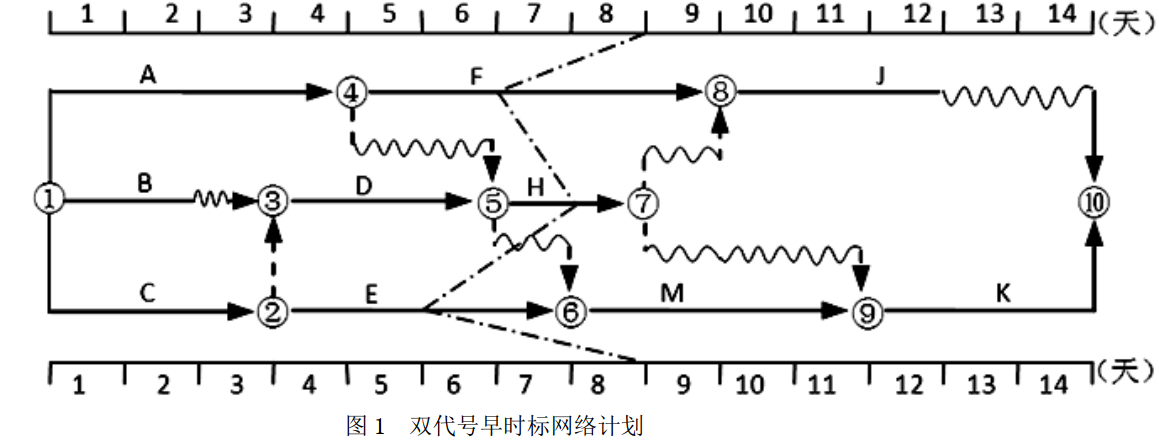

问题 某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。 根据该工程项目第8周末实际进度的检查结果、各项工作的进度偏差为()。
选项 A.工作F的实际进度比计划进度拖后2周 B.工作H的实际进度比计划进度拖后1周 C.工作M的计划进度将拖后2周 D.工作E的实际进度比计划进度拖后3周
答案 ABD
解析 由图上前锋线可知,C项,工作M为工作E的紧后工作,工作E拖后3周,故工作M拖后3周。
