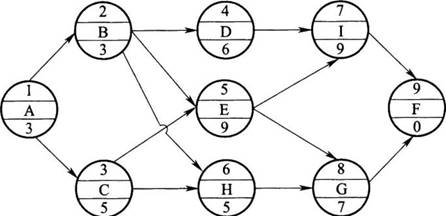

某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。 工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D(  )。A.将...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目的进度计划如以下单代号网络计划所示,时间单位为周。 工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D(  )。
选项 A.将使工期拖后3周 B.将使其紧后工作最早开始时间推迟3周 C.不影响总工期 D.不影响其紧后工作的正常进行
答案 CD
解析 此题考查工作实际进度提前或拖后的影响。工作的总时差是指在不影响总工期的前提下,本工作可以利用的最大机动时间。工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。通过计算,工作D的自由时差为5周,则工作D的总时差≥5周。工作D的实际进度拖后了3周,小于工作D的自由时差和总时差,故既不影响其紧后工作的正常进行,又不影响总工期。

相关内容:工程,目的,进度,计划,代号,网络,时间,单位,工程项目,检查,工作,实际
