共用题干 在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为()。 A:不影响...

作者: tihaiku 人气: - 评论: 0
问题 共用题干
选项 在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为()。 A:不影响总工期,只影响其紧后工作的最早开始时间 B:对后续工作的最早开始时间及总工期均有影响 C:将使其后续工作的最早开始时间推迟2个月 D:将使总工期延长1个月
答案 BD

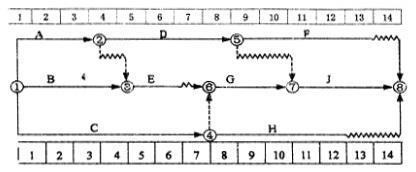

解析 本题考查的是时标网络计划关键线路的确定。在时标网络计划中,没有波形线的线路就是关键线路,对于本题就是①一④一⑥一⑦一⑧。
本题考查的是时标网络计划中时间参数的计算。自由时差对于D工作而言就是他的波形线的长度,他没有波形线,那就是没有自由时差。相应的D工作的总时差=紧后工作总时差的最小值=min{1,2}=1。
本题考查的是时标网络计划中时间参数的计算。总时差=最迟完成时间-最早完成时间,可以推出:最迟完成时间=最早完成时间+总时差。B的最早开始时间为第一个月月初,最早完成时间为第四个月月末,因为B工作有一个月的总时差,所以他的最迟完成时间为第五个月月末。
本题考查的是网络计划实施中的检查。E工作有一个月的自由时差和一个月的总时差,E实际进度推迟2个月,将导致影响紧后工作的最早开始时间推迟1个月,总工期延长1个月。自由时差是不影响紧后工作的情况下可以利用的机动时间,总时差是不影响总工期的情况下可以利用的机动时间,如果延期超过了这两者,那对紧后工作和总工期都有影响。

相关内容:题干,网络,计划,检查,工作,实际,进度,2个月,说法,影响

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0539秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
