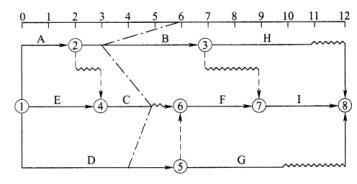

问题 某工程项目的双代号网络计划如下图所示,项目进行到第6周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有()。
选项 A:工作B将使工期拖延3周 B:工作C将使工期拖延1周 C:工作D将使工期拖延2周 D:工作C不影响工期和紧后工作 E:工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
答案 CDE
解析 此题考查项目的双代号网络计划图以及总时差和自由时差。从图中可以看出D工作的实际进度比计划进度拖后两周;C工作的实际进度比计划进度拖后一周,其总时差和自由时差均为1周,故对总工期和紧后工作均无影响;B工作的实际进度比计划晚了两周。
