共用题干 某土石方工程,基础为C20混凝土代行基础,基础垫层为C10,垫层宽度为1.4m,高0.2m。挖土深度为2m,基础总长为200m。设计室外地坪以...

作者: tihaiku 人气: - 评论: 0
问题 共用题干 某土石方工程,基础为C20混凝土代行基础,基础垫层为C10,垫层宽度为1.4m,高0.2m。挖土深度为2m,基础总长为200m。设计室外地坪以下的基础体积为285m/3,垫层体积为48m3。根据地地质资料和施工方案,改基础工程土质为三类土,基础土:方为人工防坡开挖,歧途运距为200m,工作面300m,自垫层上表面开始放坡,坡度系数为0.33。

。根据以上资料,回答下列问题:
选项 人工挖土方工程量为()m3。 A:1011.5 B:1009.2 C:1013.8 D:1015.5
答案 C

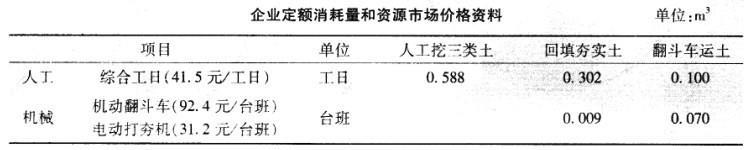

解析 此题考查清单工程量的计算方法。基础土方工程量=1.4x2×200=560(m3)。
此题考查计价工程量的计算。基础挖土截面积=(1.4+2*0.3)*0.2+[1.4+2*0.3+0.33*(2-0.2)]*(2-0.2)=5.069(m2)。基础挖土总量=5.069*200=1013.8(m3)。
此题考查计价工程量的计算。基础回填土工程量=挖土工程量-室外地坪标高以下埋设物。=1013.8-285-48=680.80(m3)。
