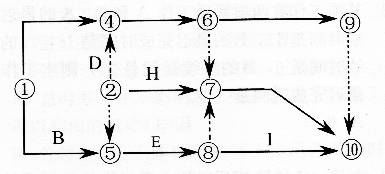

某分部工程双代号网络计划如下图所示,其存在的作图错误有(  )。 A.节点编号有误 B.存在循环回路 C.存在多余的虚工作 D.有多个起点节点...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号网络计划如下图所示,其存在的作图错误有(  )。
选项 A.节点编号有误 B.存在循环回路 C.存在多余的虚工作 D.有多个起点节点 E.有多个终点节点
答案 ACD
解析 本题考查双代号网络网的绘制规则。节点编号有误,应该把⑦⑧换一下位置;⑨到⑩是多余的虚工作;存在两个起点节点:①和②。

相关内容:分部,工程,代号,网络,计划,下图,其存,错误,节点,编号,循环,回路,工作,起点
