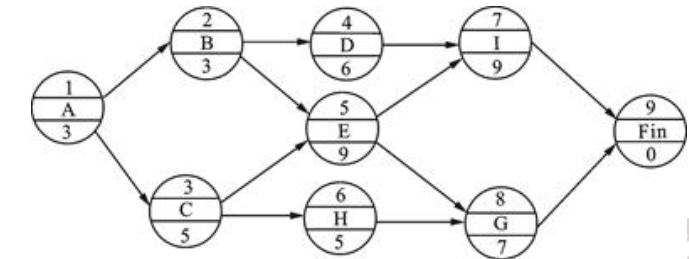

已知某分部工程的进度计划如图3所示单代号网络计划。 根据以上资料,回答下列问题: 该分部工程进度计划中的关键工作为()。A.工作A、C B.工作...

作者: tihaiku 人气: - 评论: 0
问题 已知某分部工程的进度计划如图3所示单代号网络计划。 根据以上资料,回答下列问题: 该分部工程进度计划中的关键工作为()。
选项 A.工作A、C B.工作B、D C.工作G、H D.工作E、I
答案 AD

解析 在单代号网络计划中,工作总时差最小的工作是关键工作。从起点节点开始到终点节点均为关键工作,且所有工作之间的时间间隔均为零的线路为关键线路。本案例中,计算得到相邻两项工作之间的时间间隔分别为:
