【背景资料】

某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动并中标。该工程施工中发生了以下事件。

事件1:工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。

事件2:在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇筑混凝土的程序组织施工。

事件3:在完成500m井筒工程后,施工单位对其进行全面质量检查,结果见下表。

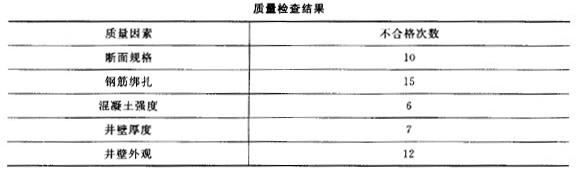

质量检查结果

该井筒工程施工完成后采用的竣工验收程序,如下图所示:

【问题】

1.指出投标程序中所存在的问题并予以纠正。

2.指出事件1所存在的问题并说明正确做法。

3.指出事件2施工程序的不妥之处,并陈述理由。

4.根据事件3,采用排列图分析方法判断影响工程质量的主要因素、次要因素和一般因素。

5.指出上述竣工验收程序框图中的问题,并画出正确的程序框图。

选项

1.投标程序中所存在的问题:现场考察与投标预备会的程序不正确。

正确程序:现场考察后参加投标预备会:

2.事件l所存在的问题:没有正规的材料进场验收制度(施工第2个月才首次组织检验);监理人员未参加对进场材料的联合验收:

正确做法:施工单位应建立工程材料进场联合验收制度;进场材料应组织材料员、工程技术人员及监理人员共同进行联合验收。

3.事件2施工程序的不妥之处:施工单位自检合格后开始浇筑混凝土。

理由:钢筋工程是隐蔽工程,隐蔽工程应经过监理工程师合格认定后方能进行下一道工序。

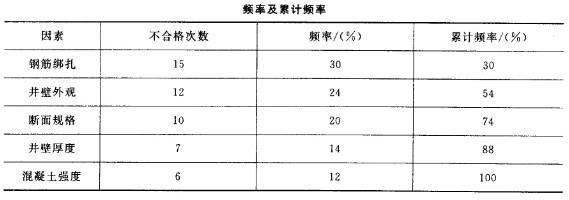

4.按不合格次数的多少重新排序,并计算频率及累计频率,见下表

主要因素:钢筋绑扎质量、外观质量、断面规格。

次要因素:井壁厚度。

一般因素:混凝土强度。

5.竣工验收程序框图中的问题:施工单位应先组织预验;框图中施工单位组织竣工验收

不正确。

编制合理的竣工验收程序,如下图所示。

答案
解析

相关内容:背景,资料,邀请,预备,现场,编制,文件,程序,一净,直径,立井,井筒,施工,招标,活动

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1245秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
