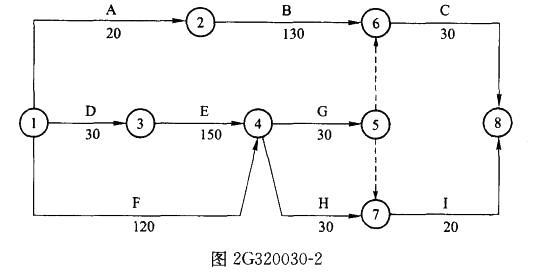

某施工单位承担一矿井井底车场主要巷道的掘进施工任务。所编制的施工进度计 划见图2G320030-2,施工单位在工作H的施工中,由于不可预见地质因素造成工作...

作者: tihaiku 人气: - 评论: 0
问题 某施工单位承担一矿井井底车场主要巷道的掘进施工任务。所编制的施工进度计 划见图2G320030-2,施工单位在工作H的施工中,由于不可预见地质因素造成工作面冒 顶事故,处理事故耽误工期10天。由于发生冒顶事故,工作H发生工期拖延后,造成工 作I的工期拖延10天,那么()
选项 A.该工程的总工期不会改变 B.该工程的总工期会拖延10天 C.工作 D有了机动时间 E.网络计划的关键线路发生变化
答案 BCD
