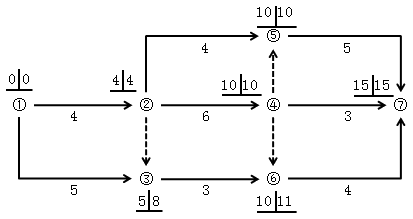

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。 A.工作1-3的最迟完成时间为8 B.工作4-7为关键工作...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
选项 A.工作1-3的最迟完成时间为8 B.工作4-7为关键工作 C.工作2-5的总时差为零 D.工作3-6的总时差为1 E.工作6-7的总时差为1
答案 AE
解析 本题考查的是双代号网络计划按节点计算法。关键线路为①—②—④—⑤—⑦,工作4-7不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作2-5的总时差为10-4-4=2,工作3-6的总时差为11-5-3=3,工作6-7的总时差为15-10-4=1。
