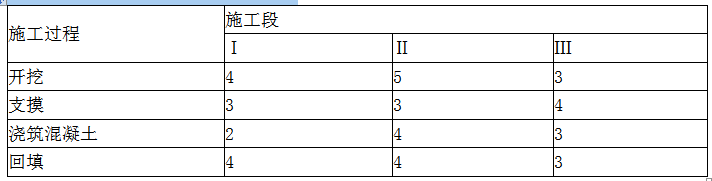

问题 桥梁基础工程包括开挖、支摸、浇筑混凝土及回填四个施工过程,分3个施工段组织流水作业,流水节拍见下表,则该基础工程的流水施工工期为( )天。         流水节拍(单位:天)
选项 A.17 B.20 C.23 D.24
答案 C
解析 本题考查的是公路工程施工组织方法和特点。   开挖 4,9,12   支模 3,6,10   浇筑混凝土 2,6,9   回填 4,8,11   K1.2=max{4,6,6,-10}=6   K2.3=max{3,4,4,-9}=4   K3.4=max{2,2,1,-11}=2   工期=6+4+2+11=23。

相关内容:桥梁,基础工程,开挖,支摸,混凝土,施工,过程,施工段,工段,组织,流水,节拍,工期
