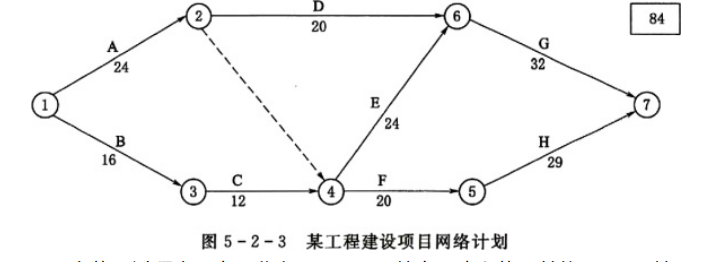

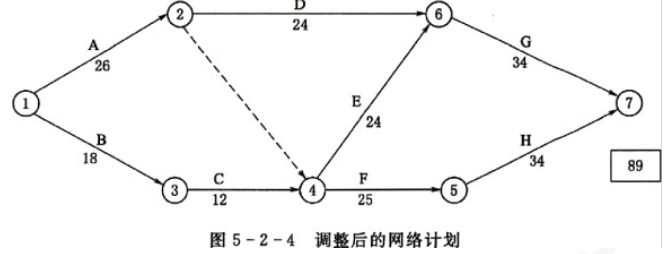

某工程建设项目的网络计划见图5-2-3,网络计划工期为84天。 在施工过程中,由于业主原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生了一...

作者: tihaiku 人气: - 评论: 0
问题 某工程建设项目的网络计划见图5-2-3,网络计划工期为84天。 在施工过程中,由于业主原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生了一定的影响,其 结果见表5-2-1(正数为延长工作天数,负数为缩短工作天数)。 由于工作的持续时间变化,网络计划的实际工期为89天,见图5-2-4。 问题: 1.确定网络计划图5-2-3和图5-2-4的关键路线。 2.承包人要求延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么? 3.监理人应签署延长合同工期几天合理?为什么?试用网络计划图表示。 4.监理人应签署索赔金额多少为合理?为什么?
选项
答案

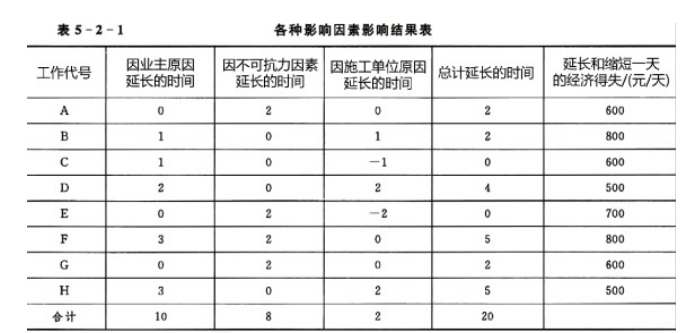

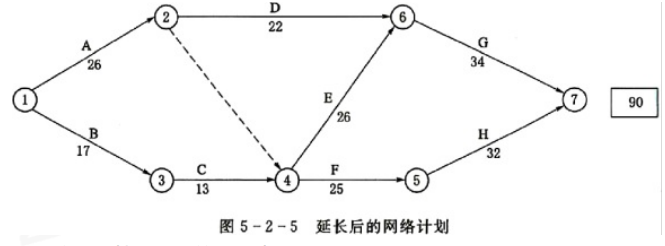

解析 1.网络计划图5-2-3的关键路线是B-C-E-G或1-3-4-6-7。 网络计划图5-2-4的关键路线是B-C-F-H或1-3-4-5-7。 2.承包人要求延长工期18天不合理,因为由于业主原因和不可抗力因素对工作持续时间的影响都不是在关键路线 上。承包人要求延长工期5天也不合理,因为其中包含了由于施工单位自身原因所造成的工作持续时间的延长和缩 短。 3.由非施工单位原因造成的工期延长应给予延期。网络计划见图5-2-5。 监理人签署顺延的工期为90-84=6(天)。 4.只考虑因业主原因所造成的经济损失部分,为: 800+600+2×500-3×800+3×500=6300(元)。

相关内容:工程建设,目的,网络,计划,工期,施工,业主,原因,素和,工作

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0999秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
