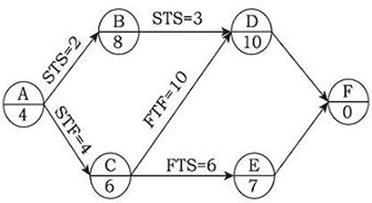

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作有( )。 A.工作A B.工作B C.工作C D.工作D...

作者: tihaiku 人气: - 评论: 0
问题 某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作有( )。
选项 A.工作A B.工作B C.工作C D.工作D E.工作E
答案 CE
解析 本题考查的是搭接网络计划方法。总时差最小的工作为关键工作。从网络的起点到终点均为关键工作,且所有工作的时间间隔均为零的路线为关键路线。 关键线路为C→E→F。
