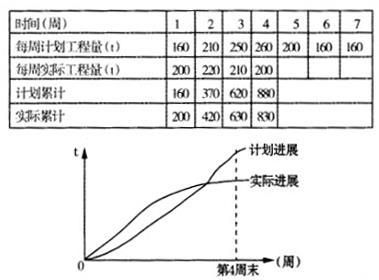

问题 已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截止第4周末工程实际进展点落在计划S曲线的()
选项 A:左侧,表明此时实际进度比计划进度拖后60t B:右侧,表明此时实际进度比计划进度超前60t C:左侧,表明此时实际进度比计划进度超前50t D:右侧,表明此时实际进度比计划进度拖后50t
答案 D
解析 截止第4周末工程实际进展:200+220+210+200=830(t);计划进展:160+210+250+260=880(t)880-830=50(t)
