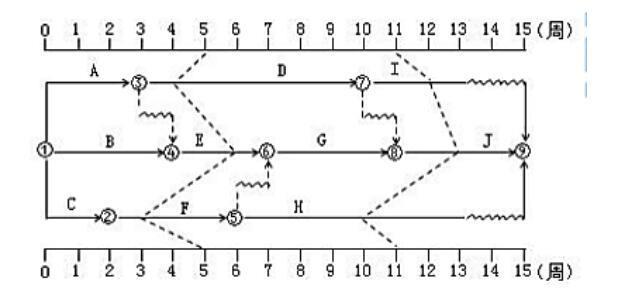

问题 某工程双代号时标网络计划执行到第 5 周和第 11 周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有()。
选项 A.第 5 周检查时,工作 D 拖后 1 周,不影响总工期 B.第 5 周检查时,工作 E 提前 1 周,影响总工期 C.第 5 周检查时,工作 F 拖后 2 周,不影响总工期 D.第 11 周检查时,工作 J 提前 2 周,影响总工期 E.第 11 周检查时,工作 H 拖后 1 周,不影响总工期
答案 ABDE
解析 本题考查的是前锋线比较法。(1)第 5 周检查时,工作 D 拖后 1 周,因其有1 周的总时差,不影响总工期,工作 E 提前 1 周,因其在关键线路上,所以影响总工期;工作F 拖后 2 周、因其只有 1 周的总时差,影响总工期;(2)第 11 周检查时,工作 J 提前 2 周,因其在关键线路上,所以影响总工期;工作 H 拖后 1 周,因其有 2 周的总时差,不影响总工期。
