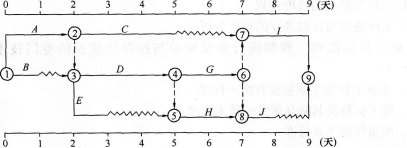

问题 某工程双代号时标网络计划如下图所示,该计划表明( )。
选项 A.工作C的自由时差为2天 B.工作E的最早开始时间为第4天 C.工作D为关键工作 D.工作H的总时差为零 E.工作B的最早完成时间为第1天
答案 ACE
解析 考点: “时标网络计划中时间参数的判定”。以终点节点为完成节点的工作,其自由时差应等于计划工期与本工作最早完成时间之差,其他工作的自由时差就是该工作箭线中波形线的水平投影长度,所以根据图示可知,工作C的波形线的水平投影长度为2天,即自由时差为2天,所以,选项A正确。工作箭线左端节点中心所对应的时标值为该工作的最早开始时间,工作E箭线左端节点中心对应2,所以工作E的最早开始时问为第2天。所以,选项B错误。该网络计划中的关键线路包括工作A、D、G、I。所以,选项C正确。工作H的总时差为1天(9-8)。所以,选项D错误。工作B的最早完成时间为l天(0+1)。所以,选项E正确。因此,本题的正确答案为ACE。
