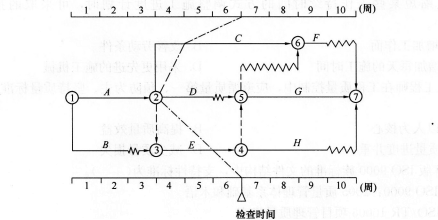

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。 A.C工作实际进度拖后2周,影响工期...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。
选项 A.C工作实际进度拖后2周,影响工期2周 B.D工作实际进度超前2周,不影响工期 C.D工作实际进度拖后3周,影响工期2周 D.E工作实际进度拖后1周,不影响工期
答案 C
解析 考点: “前锋线比较法”。通过前锋线中实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差和总时差预测该进度偏差对后续工作及项目总工期的影响。本题中,C工作实际进度拖后2周,但有1周总时差,影响工期1周;D工作实际进度拖后3周,但有l周总时差,影响工期2周;E工作实际进度拖后l周,影响工期1周。因此,本题的正确答案C。

相关内容:工程,代号,时标,网络,计划,下图,根据,实际,进度,检查,结果,前锋线,如点,看出,工作,影响,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0736秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
