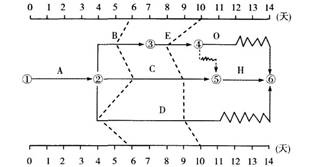

问题 某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明(  ).
选项 A.第6天结束检查时,工作B的实际进度不影响总工期 B.第6天结束检查时,工作D的总时差尚有2天 C.第10天结束检查时,工作E的实际进度会影响总工期 D.第10天结束检查时,工作C的实际进度影响工期1天 E.在第6天到第10天内,工作D的实际进度加快1天
答案 ACDE
解析 第6天结束检查时,工作B实际进度拖后1天,不影响总工期,工作D拖后2天,总时差尚有3-2=1(天);第10天结束检查时,工作C实际进度拖后1天,影响工期1天,工作E实际进度拖后2天,会影响总工期;在第6天到第10天内,工作D的实际进度加快5-4=1(天)。
