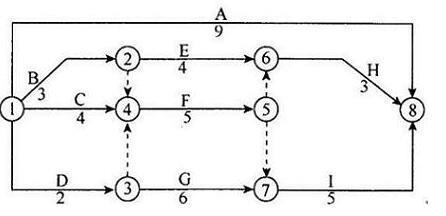

问题 某工程双代号网络计划如下图所示,对此说法正确的有( )。
选项 A、计算工期为14 B、工作F为关键工作 C、工作D的总时差为2 D、工作I的最早开始时间为9 E、工作A的自由时差为5
答案 ABDE
解析 本题考查的是双代号网络计划时间参数的计算。关键线路:①→④→⑤→⑦→⑧,关键工作为C、F、I,计算工期为14。工作I为关键工作,最早开始时间=最迟开始时间=14-5=9。工作A的自由时差=14-9=5。选项C,经计算工作D的总时差为1。参见教材P47。
