问题 某分部工程有3 个施工过程,分为4 个施工段组织流水施工。各施工过程的流水节拍分别为3、5、4、3,3、4、4、2 和4、3、3、4 天,则流水施工工期为()天。
选项 A.20 B.21 C.22 D.23
答案 D

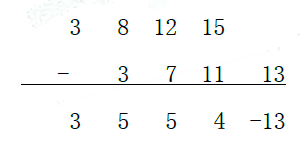

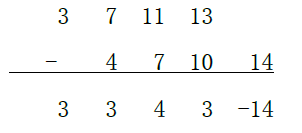

解析 流水步距K=max[3,5,5,4,-13]=5 流水步距K=max[3,3,4,3,-14]=4 流水施工工期T=ΣK+Σtn+ΣZ+ΣG-ΣC=(5+4)+14=23
