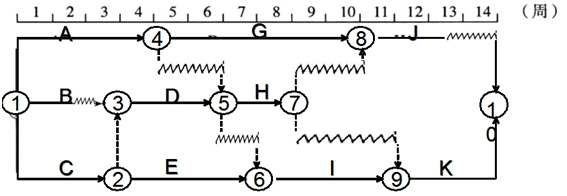

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。 A.均为1 B.分别为2和1 C.分别为4和1 D.均为4

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。
选项 A.均为1 B.分别为2和1 C.分别为4和1 D.均为4
答案 B
解析 2021/2020教材P62-64 工作B的总时差:本工作的波形线加上所有随后工作的波形线的路线,求和取最小的路线的值就是总时差。包含B工作的线路有三条,分别是①→③→⑤→⑥→⑨→⑩,①→③→⑤→⑦→⑧→⑩,①→③→⑤→⑦→⑨→⑩,波形线累加长度分别为2,4,4,故总时差为最小值2周。工作B的自由时差就是指该工作波形线的水平投影长度,即自由时差为1周。故选项B正确。
