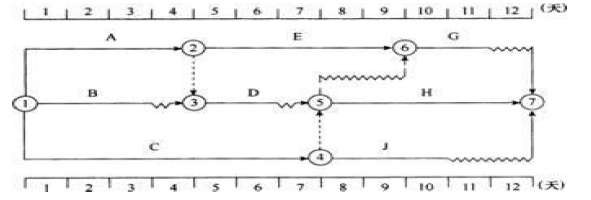

问题 某工程双代号时标网络计划如下图所示,因工作B.D.G 和J 共用一台施工机械而必须顺序施工,在合理安排下,该施工机械在现场闲置()天。
选项 A.0 B.1 C.2 D.3
答案 A

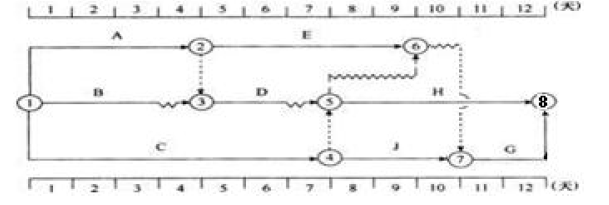

解析 应首先判定先G 后J,还是先J 后G? 根据延长工期最短的原则,应该先J 后G。重新标注网络图。
