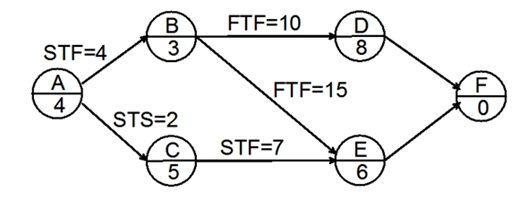

问题 对于单代号搭接网络计划图,下列叙述正确的是( )。
选项 A.工作B的自由时差为0 B.工作C最早完成时间为7 C.工作D的总时差为4 D.工作D的总时差为5 E.工作E的总时差为0
答案 ABDE
解析 2021/2020教材P79-83 (1)计算工作的最早开始时间和最早完成时间: 工作A:最早开始时间为0,最早完成时间为4; 工作B:最早开始时间为1,最早完成时间为4; 工作C:最早开始时间为2,最早完成时间为7; 工作D:最早开始时间为6,最早完成时间为14; 工作E:最早开始时间为13,最早完成时间为19。 (2)计算相邻两项工作之间的时间间隔: 工作A、B时间间隔为0; 工作A、C时间间隔为0; 工作B、D时间间隔为0; 工作B、E时间间隔为0; 工作C、E时间间隔为10; 工作D、F时间间隔为5; 工作E、F时间间隔为0。 (3)计算工作的时差: 工作A:总时差为0,自由时差为0; 工作B:总时差为0,自由时差为0; 工作C:总时差为10,自由时差为10; 工作D:总时差为5,自由时差为5; 工作E:总时差为0,自由时差为0; 工作F:总时差为0,自由时差为0。 (4)确定关键线路:A→B→E→F。 由此可以判断选项A、B、D、E选项正确,选项C错误。
