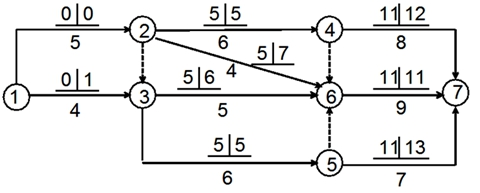

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。 A.关键线路有2条 B.工作1-3与工作3-6的...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
选项 A.关键线路有2条 B.工作1-3与工作3-6的总时差相等 C.工作4-7与工作5-7的自由时差相等 D.工作2-6的总时差与自由时差相等 E.工作3-6的总时差与自由时差不等
答案 ABD
解析 新版P46-55 选项A正确,关键线路有两条:①→②→④→⑥→⑦;①→②→③→⑤→⑥→⑦; 选项B正确,工作1-3与工作3-6的总时差相等,总时差为1; 选项C错误,工作4-7的自由时差为1,工作5-7的自由时差为2; 选项D正确,工作2-6的总时差与自由时差相等,均为2; 选项E错误,工作3-6的总时差与自由时差相等,均为1。
