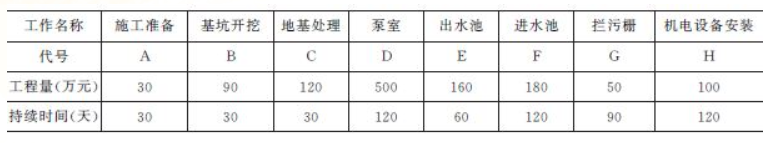

施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下: 签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,...

作者: tihaiku 人气: - 评论: 0
问题 施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下: 签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。 表2 泵站建筑安装工程内容及工程量表 注:各项工作均衡施工;每月按30天计,下同。 开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。 图2-1施工进度计划图 项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2。 图2-2  D工作进度曲线 在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。 <1> 、根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。 <2> 、指出图2-2中D工作第120天的进度偏差和总赶工天数。 <3> 、计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。 <4> 、针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?
选项
答案
解析 <1> 、C工作拖欠总工程量的50%,拖延15天;E工作拖欠总工程量的50%,拖延30天;F工作拖欠总工程量的25%,拖延30天;延误总工期15天。 <2> 、实际比计划滞后累计10%工程量,工期滞后10天;总赶工天数0天。 <3> 、第4个月完成的价款:C=60万、D=20%×500=100万、E=80万、F=1/4×180=45万,故已实施工程的价款=285万; 第3个月完成的价款:C=60万,故已实施工程的价款=60万,该月预付款扣回为60×0.2=12万;故第4个月预付款扣回为:285×0.2=57万; 质保金扣留=285×5%=14.25万; 实际工程款支付金额=285-57-14.25=213.75万。 <4> 、承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后的24小时内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。

相关内容:泵站,建筑,内容,工程量,施工,合同,部分,如下,合同价,1230万元,工程,预付款,支付

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0950秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
