【背景资料】

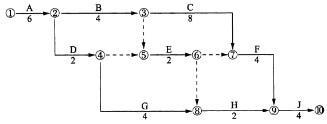

某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如下图(单位:天):

【问题】

1.施工过程中,在①法律、法规、规章和技术标准;②投标文件;③设计变更通知;④监理合同;⑤资源配置;⑥设计合同等中,哪些应作为施工单位调整施工组织设计的依据?

2.请计算上述网络计划的工期,并写出关键线路。

3.施工中由于项目法人原因造成G工作延误3天,C工作延误2天,施工单位为此要求延长工期5天。施工单位的要求是否合理?为什么?

4.简述一般情况下工期延长对工程直接费和间接费的影响。

选项
答案
解析

【答案要点】

1.施工单位调整施工组织设计的依据有:①③⑤⑥。

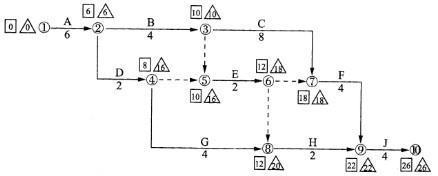

2.网络工期计算结果见下图:
工期为26天,关键线路:①→②→③→⑦→⑨→⑩。

3.施工单位要求5天的补偿不合理。因为由于项目法人原因造成G工作延误3天,发生在非关键线路上,并且G工作的延误天数(3天)小于其总时差(8天),因此,G工作延误3天不会对总工期产生影响。由于c工作处于关键线路上,因此工作c延误(2天)会导致总工期的延误,因此,应给予施工单位2天的补偿。

4.在一般情况下,工期延长对工程直接费不会产生影响,而对于工程间接费产生影响,即导致管理费的增加。
