问题 某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。 合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。 (2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与 (3)从第一个月起,按进度款的5%扣留工程质量保证金。 当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。 承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。 (注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。) 工程按合同约定如期开工,施工过程中发生如下事件: 事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下: 事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。 事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。 问题 1.假定D工作匀速施工,计算施工网络进度计划中D1、D2的值。 2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。 3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。 4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。 5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。
选项
答案

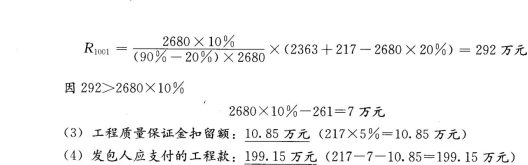

解析 1. D1为144d;D2为36d。 【考点解析】 本题考核时间参数的分解。 D1=180d×80%=144d D2=180d-144d=180d×20%=36d 2. 第一个非汛期施工进度计划的最早完成日期为2011年6月24日; 第二个非汛期施工进度计划的最早完成日期为2012年3月30日。 【考点解析】 本题考核网络计划时间参数计算和应用,掌握网络计划时间参数的计算方法。 较简单的网络计划,用最长线路法计算计划工期,依据开工日期,推算其他的日期。 第一个非汛期计划工期为234天(90+144=234),2010年11月1日开工,最早完成日期为2011年6月24日; 第二个非汛期计划工期为180天,2011年10月1日开工,最早完成日期为2012年3月30日。 3. “发电隧洞加固”项目的实际开始日期为2011年2月1日,实际完成日期为2011年6月20日,实际持续时间为140天(180-40=140),由于当地汛期为7~9月份,所以该项目不影响安全度汛。 【考点解析】 本题考核进度曲线图中各种数据的实际含义,根据题目所给出的条件推算、判断有关结果。 在“发电隧洞加固”进度曲线图中,实际开始时间比计划开始时间推迟了40天,实际开始日期为2011年2月1日,实际持续时间为140天,实际完成日期为2011年6月20日,只要在6月30日前完成不影响安全度汛。 4. 事件3中设计变更的责任方为发包人,该项目最迟计划完成时间为2012年3月10日,实际完成日期在2012年2月15日,不影响总工期,所以延长工期50天的要求不合理,增加费用4万元的要求合理。 【考点解析】 掌握《水利水电工程标准施工招标文件》(2009年版)中变更条款的规定内容,划分责任,分析变更对工期与费用的影响,按照规定(约定)提出要求。 根据《水利水电工程标准施工招标文件》(2009年版),由于设计变更引起的增加费用发包人承担;造成的工作时间推迟并影响计划工期的部分,承包人可向发包人提出延长工期要求。 5. (1)工程进度款:217万元(138+79=217万元) (2)工程预付款扣回金额:7万元 至2009年12月份,累计工程预付款的扣回金额为: 至2010年1月份,累计工程预付款的扣回金额为: 【考点解析】 本题考核对费用结算的基本内容,掌握费用的计算方法和公式。 按合同约定,计算有关款项。特别要正确理解工程预付款扣回公式,分析起扣点和扣完的实际情况,不能简单套用公式。

相关内容:水库,枢纽,工程,加固,项目有,坝基,帷幕,坝顶,道路,上游,护坡,坝体,培厚,发电,隧洞,混凝土,截渗,下游

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1420秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
