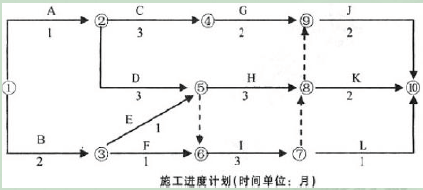

拦河闸工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且均匀速施工,...

作者: tihaiku 人气: - 评论: 0
问题 拦河闸工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且均匀速施工,经项目监理机构批准的施工进度计划如下图所示(时间单位:月),施工单位的报价单(部分)见下表,施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月进度款的10%扣留,扣足为止。 工程于2010年4月1日开工。施工过程中发生了如下事件: 事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自检,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2.8万元费用。 事件2:现场浇筑的混凝土闸底板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担检测费用。 事件3:K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。 问 题 问题1 批准的施工进度计划中有几条关键线路?列出这些关键线路。 问题2 开工后前3个月施工单位每月应获得的工程款为多少? 问题3 工程预付款为多少?预付款从何时开始扣回?开工后前3个月总监理工程师每月应支付的工程款为多少? 问题4 分别分析事件1和事件2中施工单位提出的要求是否合理,并说明理由。 问题5 事件3中,施工单位提出工程变更的程序是否妥当?说明理由。
选项
答案

解析 问题1 批准的施工进度计划中有几条关键线路?列出这些关键线路。 问题2 开工后前3个月施工单位每月应获得的工程款为多少? 第1个月:30+54×1/2=57(万元) 第2个月:54×1/2+30×1/3+84×1/3=65(万元) 第3个月:30×1/3+84×1/3+300+21=359(万元) 问题3 工程预付款为多少?预付款从何时开始扣回?开工后前3个月总监理工程师每月应支付的工程款为多少? 施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月进度款的10%扣留,扣足为止。 (1)预付款:840×20%=168(万元) (2)因为:工程款付至合同价的50%时开始扣回预付款 840×50%=420(万元) 前3个月施工单位累计应获得的工程款: 57+65+359=481(万元)>420万元 因此,预付款应从第3个月开始扣回 (3)开工后前3个月总监理工程师应支付的工程款为: 第一个月:57-57×10%=51.3(万元) 第二个月:65-65×10%=58.5(万元) 前2个月扣留保修金:(57+65)×10%=12.2(万元) 应扣保修金总额:840×5%=42.0(万元) 第三个月扣质量保修金:42.0-12.2=29.8(万元) 由于359×10%=35.9(万元)>29.8(万元) 第三个月:359-29.8-168/3=273.2(万元) 问题4 分别分析事件1和事件2中施工单位提出的要求是否合理,并说明理由。 事件1:建设单位接到政府安全管理部门将于7月份对工程现场进行安全施工大检查的通知后,要求施工单位结合现场安全施工状况进行自检,对存在的问题进行整改。施工单位进行了自查整改,向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的2.8万元费用。 不合理。因为安全施工自检费用属于水利工程费中的措施费(或:该费用已包含在合同价中) 事件2:现场浇筑的混凝土闸底板出现多条裂缝,经有资质的检测单位检测分析,认定是商品混凝土质量问题。对此,施工单位认为混凝土厂家是建设单位推荐的,建设单位负有推荐不当的责任,应分担检测费用。 不合理。因为商品混凝土供货单位与建设单位没有合同关系。  ①由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工能力;   ②由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务; ③项目有特殊技术要求、特殊工艺或涉及专利权保护的。 处理方式: 如承包人同意,则应由承包人与分包人签订分包合同,并对该推荐分包人的行为负全部责任;   如承包人拒绝,则可由承包人自行选择分包人,但需经项目法人书面认可。 题5 事件3中,施工单位提出工程变更的程序是否妥当?说明理由。 事件3:K工作施工中,施工单位按设计文件建议的施工工艺难以施工,故向建设单位书面提出了工程变更的请求。 不妥。提出工程变更应先报项目监理机构。

相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,工期,9个月,合同价,840万元,工作,时间

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0716秒, 内存占用1.06 MB, Cache:redis,访问数据库20次
