背景:

某中型水库验险加固工程内容.包括:加固放水洞洞身,新建放水洞进口竖井,改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:

(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;

(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;

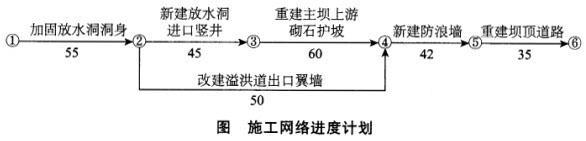

(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。承包人依据合同制定并经监理单位批准的施工网络进度计划如下图(单位:天,每月按30天计):

2011年12月1日工程如期开工,施工中发生如下事件:

事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因工程量增加,该工作持续时间将延长10天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。

事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。

事件3:截至2012年5月底,承包人累计完成工程进度款为428万元。承包人提交了6月份工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。

问题:

1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。

2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。

选项
答案
解析

1.计划完工日期:工期为2012年7月27日;重建主坝上游砌石护坡的计划完成时间:2012年5月10日。

2.由于事件1,改建溢洪道出口翼墙工作5月15日完成,不影响工程安全度汛目标,但事件1导致工期延误5天。

相关内容:背景,水库,验险,加固,工程,内容,.包括,洞洞,进口,竖井,溢洪道,出口,翼墙,主坝,上游,护坡,坝顶,道路,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0697秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
