背景:

某新建排涝泵站设计流量为16m3/《共安装4台机组,单机配套功率400kW。泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和穿堤涵洞排入红河,涵洞出口设防洪闸挡洪,红河流域汛期为每年的6~9月份,堤防级别为1级。

本工程施工期为19个月,2011年11月~2013年5月。施工中发生如下事件:

事件1:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。

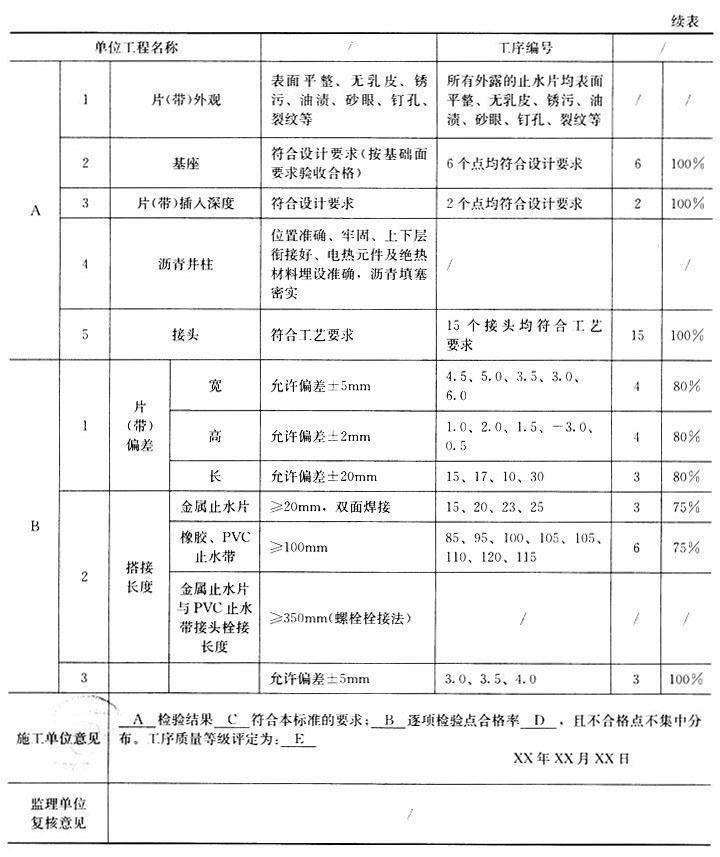

事件2:穿堤涵洞第五节涵身施工过程中,止水片(带)施工工序质量验收评定如下表所示:

事件3:2013年3月6日,该泵站建筑工程通过了合同工程完工验收。项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续。

事件4:档案验收前,施工单位负责编制竣工图。其中总平面布置图(图A)图面变更了45%;涵洞出口段挡土墙(图B)由原重力式变更为扶臂式;堤防混凝土预制块护坡(图C)碎石垫层厚度由设计的10cm变更为15cm。

事件5:2013年4月,泵站全部工程完成。2013年5月底,该工程竣工验收委员会对该泵站工程进行了竣工验收。

问题:

1.从安全度讯角度考虑,指出事件1中第一个非讯期最重要的四项工程。

2.根据《水利水电工程单元工程施工质量验收评定标准——混凝土工程》(SL632——2012),指出表4中A、B、C、D、E所代表的名称或数据。

3.根据《水利水电工程验收规程》(SL223-2008),指出并改正事件3中项目法人的计划完成内容的不妥之处。

4.根据《水利水电建设项目档案管理规定》(水办[2005]480号),分别指出事件4中图A、图B、图C三种情况下的竣工图编制要求。

5.根据《水利水电工程验收规程》(SL223-2008),指出事件5中的不妥之处,并简要说明理由。

选项
答案
解析

1.第一个汛期安全度汛考虑,主要考虑堤防的封闭性,所以非汛期必须完成:④涵身地基处理,⑤涵身混凝土浇筑,⑦防洪闸施工,①堤身土方开挖、回填

2.A代表主控项目,B代表一般项目,C代表100%,D代表79.3%,E代表合格。

3.2013年3月26日前完成与运行管理单位的工程移交手续不妥。投入使用验收后进行移交,在工程竣工验收鉴定书印发后60个工作日内必须完成。

4.图A及图B应重新绘制竣工图,要求如下:在说明栏内注明变更依据,在图标栏内注明竣工阶段和绘制竣工图的时间、单位、责任人,监理单位应在图标上方加盖并签署“竣工图确认章”;图C在原施工图上修改,要求如下:在说明栏内注明变更依据,加盖并签署竣工图章。

5.2013年5月底该工程竣工验收委员会对该泵站工程进行了竣工验收不妥。理由:竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行,一定运行条件是指:泵站工程经过一个摊水或抽水期。
