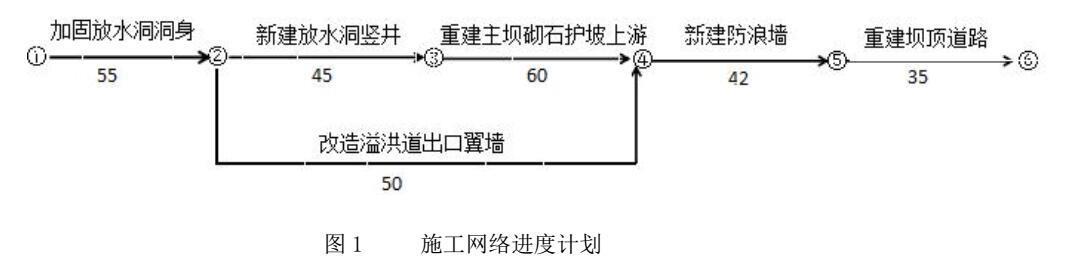

背景资料 某中型水库验险加固工程内容包括: 加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作...

作者: tihaiku 人气: - 评论: 0
问题 背景资料 某中型水库验险加固工程内容包括: 加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作。签约合同价为 580 万元,合同工期 8 个月,2011 年 12 月 1 日开工。合同约定: (1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在 2012 年 5 月 15 日前完成; (2)工程预付款为签约合同价的 10%,当工程进度款累计达到签约合同的 50%时,从超过部分的工程进度款中按 40%扣回工程预付款,扣完为止; (3)工程进度款按月支付,按工程进度款的 5%扣留工程质量保证金。承包人依据合同制定并经监理单位批准的施工网络进度计划如图 1(单位:天,每月按 30 天计): 2011 年 12 月 1 日工程如期开工,施工中发生如下时间: 事件 1:因设计变更,导致“改建溢洪道出口翼墙”于 2012 年 3 月 15 日才能开始,并因参加工程量增加,该工作持续时间将延长 10 天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。 事件 2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承担人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用 2 万元的要求。 事件 3:截至 2012 年 5 月底,承包人累计完成工程进度款为 428 万元,承包人提交了 6 月份的工程进度款支付申请报告,经监理单位确认的工程进度款为 88 万元。 问题: 1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。 2.根据事件 1,分别分析设计变更对安全度汛目标和合同工期的影响。 3.根据事件二,指出承包人做法的不妥之处,并说明原因。 4.根据事件二,指出增加检查费用由谁承担,并说明原因。 5.根据事件三,计算 6 月份承包人实际获得的工程进度款。(保留一位小数)
选项
答案
解析 1.施工网络进度计划的完工日期: 2012 年 7 月 28 日。“重建主坝上游砌石护坡”工作计划完成日期: 2012 年 5 月 11 日。 2.事件一造成改建溢洪道出口翼墙开工延误 50 天,工作延长 10 天,总共延误 60 天,该工作总时差为 55 天。对安全度汛没有影响;致使合同工期延误 5 天。 3.私自覆盖做法错误,按有关规定,对于隐蔽性工作,承包人首先自检,自检合格后通知监理单位共同抽检,抽检合格后由监理单位下达下一道工序开工令。 4.增加检查费用由承包人承担,因为承包人私自覆盖。 5.工程预付款为 580 X10》6= 58 万元,当工程进度款累计达到 290 万元开始扣除,截止 2012 年 5月底,扣回的工程预付款为:(428-290) X40%=55.2 万元,因此 6 月份扣回的工程预付款为:58-55.2 =2.8万元,6 月份的工程质量保证金:88 X 5%:-4.4 万元;6 月份实际支付:88-4. 4-2. 8=80.8 万元。

相关内容:背景,资料,水库,验险,加固,工程,内容包括,洞洞,进口,竖井,溢洪道,出口,翼墙,主坝,上游,护坡,坝顶,道路,工作

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0392秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
