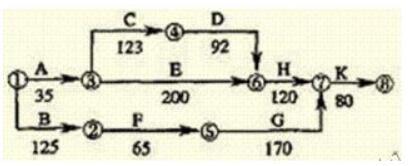

某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天) 合同约定:如工程工期提前,奖励标准为 10000 元/天;如工程工期延误,支付违约金...

作者: tihaiku 人气: - 评论: 0
问题 某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天) 合同约定:如工程工期提前,奖励标准为 10000 元/天;如工程工期延误,支付违约金标准为 10000 元/天。当工程施工按计划进行到第 110 天末时,因承包人的施工设备故障造成 E 工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案: 方案一:修复设备。设备修复后 E 工作继续进行,修复时间是 20 天; 方案二:调剂设备。 B 工作所用的设备能满足 E 工作的需要,故使用 B 工作的设备完成 E 工作未完成工作量,其它工作均按计划进行; 方案三:租赁设备。租赁设备的运输安装调试时间为 10 天。设备正式使用期间支付租赁费用,其标准为350 元/天。 <1>、计算施工网络进度计划的工期以及 E 工作的总时差,并指出施工网络进度计划的关键线路。 <2>、若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。 <3>、根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划(网络进度计划中应将 E 工作分解为 E1 和 E2,其中 E1 表示己完成工作, E2 表示未完成工作)。
选项
答案
解析 <1> 计划工期为 450 天, E 工作的总时差为 15 天,关键线路为 A→C→D→H→K(或①→③→④→⑥→⑦→⑧) <2> 方案一,设备修复时间 20 天, E 工作的总时差为 15 天,影响工期 5 天,且增加费用(1x5)=5 万元。方案二, B 工作第 125 天末结束, E 工作将推迟 15 天完成,但不超过 E 工作的总时差(或计划工期仍为450 天,不影响工期),不增加费用。方案三,租赁设备安装调试 10 天,不超过 E 的总时差(或不影响工期),但增加费 43750 元〔350 元/天 x125天=43750 元)。三个方案综合比较,方案二合理。 <3>> 关键线路之一①→③→④→⑦→⑧→⑨(或 B→E→H→K);关键线路之二①→②→⑤→⑦→⑧→⑨(或 A→C→D→H→K)。

相关内容:监理,工程师,施工,网络,进度,计划,下图,单位,合同,约定,工程,工期,奖励,标准,支付,违约金

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0760秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
