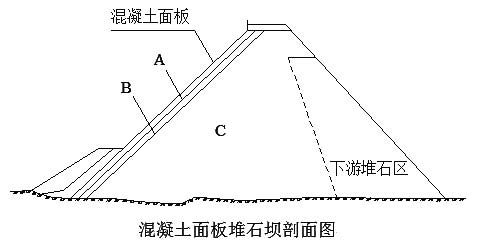

问题 惠河水利枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为5亿m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。 在建设过程中,发生了如下事件: 事件一:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。 事件二:根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度1.5m,安全超高0.7m。 事件三:承包人甲中标承担该水库工程的施工任务。施工过程中,由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。 事件四:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。 事件五:大坝下游堆石区材料相应的单价分析表如下。 问题: 1. 指出本题图中A、B、C所代表的坝体分区名称。 2. 事件一中,建设单位关于导流方案的异议是否妥当,如不妥,请指出正确的导流方案。 3. 事件二中,请计算上游围堰的堰顶高程,判断此围堰的级别。 4. 根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件三中项目法人行为的不妥之处,并说明理由。 5. 根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件四中承包人甲可采取的防渗固坡处理措施。 6. 事件五中,指出弃渣场清理单价分析表中A、B、C、D、E、F、G分别代表的含义或数值。
选项
答案
解析 1. A代表垫层区;B代表过渡区;C代表主堆石区。 2. 建设单位关于导流方案的异议正确。根据“坝址地区河床覆盖层厚度平均30m,河床宽度不大”,本工程应采用隧洞导流。 3. 上游围堰的堰顶高程=27.8m+1.5m+0.7m=30.0m; 该大坝总库容为5亿m3,可判断大坝工程规模为大(2)型,根据临时性水工建筑物级别,4级围堰的保护对象为“1、2级永久性水工建筑物”,故本围堰的级别应为4级。 4. 不妥1:对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分包,必须经项目的上级主管部门同意方可指定分包人。 不妥2:项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给分包人丙实施)。理由:混凝土面板作为主要建筑物的主体结构,不得进行工程分包。 不妥3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。理由:指定分包人乙直接对项目法人负责;混凝土面板浇筑为违法分包。 5. 承包人可采取的防渗固坡处理措施有:碾压砂浆、喷射混凝土、喷洒阳离子乳化沥青。 6. A:基本直接费;B:10.47;C:0.47;D:0.42;E:0.76; F:机械台时费;G:材料补差;H:12.42。

相关内容:惠河,工程,建筑物,混凝土,面板,库容,引水,隧洞,左岸,溢洪道,坝址,地区,河床,盖层,厚度,宽度

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0694秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
