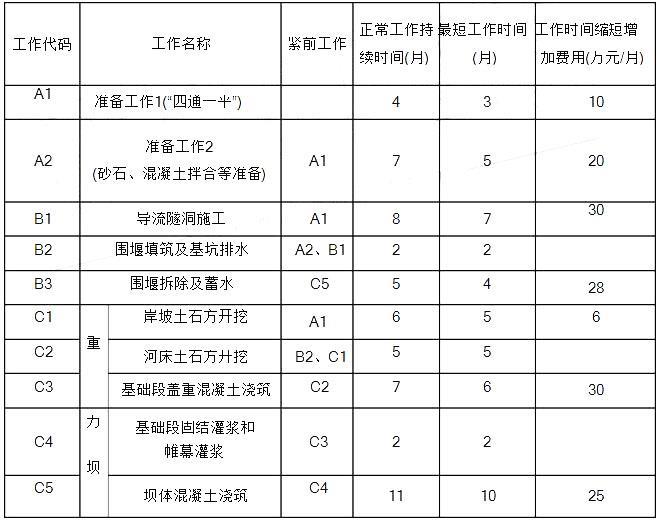

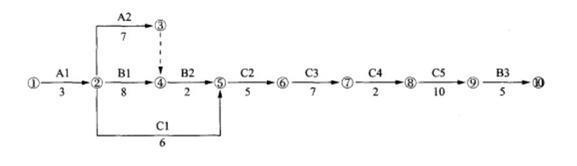

背景资料: 某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求: (1)20...

作者: tihaiku 人气: - 评论: 0
问题 背景资料: 某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求: (1)2012年12月1日进场准备(指“四通一平”); (2)围堰填筑及基坑排水在2013年11月1日开始; (3)围堰拆除及蓄水在2016年6月1日前结束。 施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表1。 表1 网络进度计划工作逻辑关系及持续时间表 施工过程中发生如下事件: 事件一:技术人员根据表1绘制的初始网络进度计划如图1。 项目部技术负责人审核时发现,表1中的工作逻辑关系及持续时间正确合理,初始网络进度计划(图 1)中部分逻辑关系有错,且不能满足节点工期要求。 技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。 事件二:由于未能及时提供场地,C1工作于2013年7月11日开始,承包人按监理人的要求采了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。 事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。 【问题】 1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。 2.指出四通一平的具体内容。 3.根据事件二,分析承包人提出的索赔要求的合理性。 4.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。
选项
答案

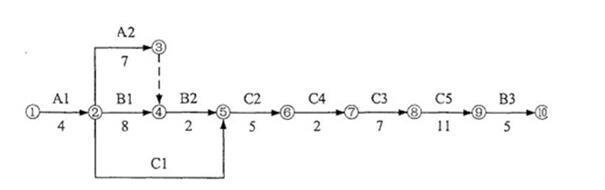

解析 1.(1)符合要求的网络进度计划图: (2)增加的费用:10+25=35(万元)。 2.四通一平的具体内容:通车、通水、通电、通信、平整场地。 3.承包人提出赶工费和工期的索赔要求合理。 因为业主未及时提供场地导致工期延长,是业主的责任,承包人提出赶工费的索赔合理;业主的责任,且C1工作于2013年7月11日开始,超过了C1的总时差(4个月),故提出工期延长的索赔合理。 4.由有资质的检测单位进行检测,若检测混凝土质量合格,该费用由发包人承担,此时承包人应该获得增加费用 4 万元的索赔;若检测混凝土质量不合格,该费用由承包人承担,此时承包人不应该获得增加费用4万元的索赔。

相关内容:背景,资料,工程,混凝土,重力,溢洪道,厂房,承包人,施工,合同,节点,工期,要求

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0443秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
