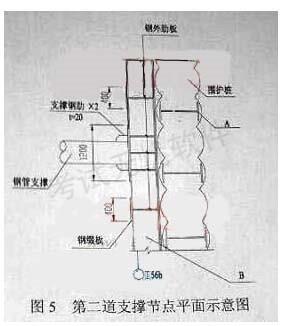

某施工单位中标承建过街地下通道工程,周边地下管线较复杂。设计采用明挖顺作法施工。隧道基坑总厂80m,宽12m,开挖深度10m,基坑围护结构采用SMW功法桩...

作者: tihaiku 人气: - 评论: 0
问题 某施工单位中标承建过街地下通道工程,周边地下管线较复杂。设计采用明挖顺作法施工。隧道基坑总厂80m,宽12m,开挖深度10m,基坑围护结构采用SMW功法桩,基坑沿深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为φ609×16mm钢管支撑(见图5)。基坑场地地层自上而下依次为:20m厚素填土、6m厚黏质砂土、10m厚砂质粉土,地下水埋深约1.5m,在基坑内布置了5口管井降水。 项目部采用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。开挖过程中,发现围护结构有两处渗水现象。渗漏水为清水,项目部立即采取封堵措施,予以处理,处理造成经济损失20万,工期拖延10天,为此项目部向业主提出索赔。 问题: 1.给出图5中A、B构(部)件的名称,并分别简述其功用。 2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。 3.本项目基坑内管井属于什么类型?起什么作用? 4.给出项目部堵漏措施的具体步骤。 5.项目部提出的索赔是否成立?说明理由。 6.列出基坑围护结构施工的大型工程机械设备。
选项
答案
解析 1.A是H型型钢,主要起到加筋、补强作用。B是围檩,主要增强围护结构的整体性,同时承受内支撑压力。 2.因为混凝土支撑强度高,刚度大,变形小,安全度高,同时其施工工期长,拆除困难,故仅在变形较大的第一道支撑处设置;钢支撑,安装和拆除方便,同时,可以周转使用,故在第二道采用钢支撑。 3.井点。降水。 4.围护结构缺陷造成的渗漏一般采用下面方法处理:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。如果渗漏较为严重时直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥,水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。 5.不成立。主要由承包方自己的原因造成的。 6.挖掘机,三轴水泥土搅拌机,吊车,运输车。
