某公司承包一座雨水泵站工程,泵站结构尺寸为 23.4m(长)×13.2m(宽)×9.7m(高), 地下部分深度 5.5m,位于粉土、砂土层,地下水位为地...

作者: tihaiku 人气: - 评论: 0

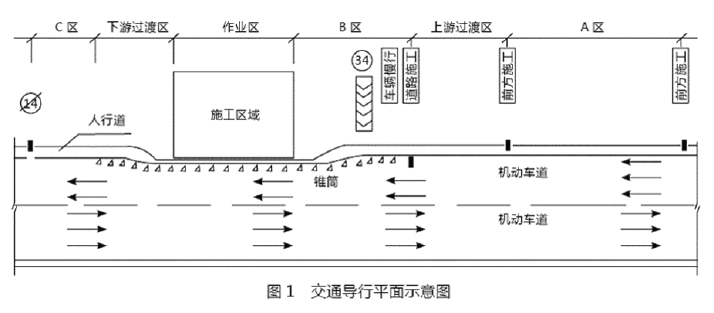

问题 某公司承包一座雨水泵站工程,泵站结构尺寸为 23.4m(长)×13.2m(宽)×9.7m(高), 地下部分深度 5.5m,位于粉土、砂土层,地下水位为地面下 3.0m。设计要求基坑采用明挖放坡基坑,每层开挖深度不大于 2.0m,坡面采用锚杆喷射混凝土支护,基坑周边设置轻型井点降水。 基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(见图 1)。 在路边按要求设置了 A 区、上游过渡区、B 区、作业区、下游过渡区、C 区 6 个区段,配备了交通导行标志、防护设施、夜间警示信号。 基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。 1. 项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。 2. 为了能在雨期前完成基坑施工,项目部拟采取以下措施: (1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。 【问题】 1. 交通导行示意图汇总,A、B、C 功能区的,名称分别是什么? 2. 项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些工作? 3. 指出项目部拟采取加快进度措施的不当之处,写出正确的做法。 4. 地基验收时,还需要哪些单位参加?
选项
答案
解析 1. A:警告区、B:缓冲区、C:终止区。 2. (1)基坑周边管线加固完成,经检查验收形成文件或方可施工; (2)设专人随时检查地下管线、维护加固设施,以保持完好; (3)制定应急预案和有效安全技术措施。 (4)施工中监测管线沉降和变形并记录,遇到异常,立即采取安全技术措施或启动预案。 基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。 1. 项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。 2. 为了能在雨期前完成基坑施工,项目部拟采取以下措施: (1)采用机械分两层开挖;(2)开挖到基地标高后一次完成边坡支护;(3)机械直接开挖到基地标高夯实后,报请建设、监理单位进行地基验收。 3. 不妥之处一:机械分两层开挖。 正确做法:泵站地下部分深度 5.5m,设计要求每层开挖深度不大于 2.0m,应该分三层开挖。 不妥之处二:开挖完成一次支护。 正确做法:边开挖边支护,先支撑后开挖。 不妥之处三:机械开挖到基底。 正确做法:坑底预留 200mm 左右,人工开挖至设计高程。 4. 还需要勘察单位、设计单位、施工单位参加。

相关内容:公司,一座,雨水,泵站,工程,结构,尺寸,地下,部分,深度,粉土,土层,水位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0651秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
