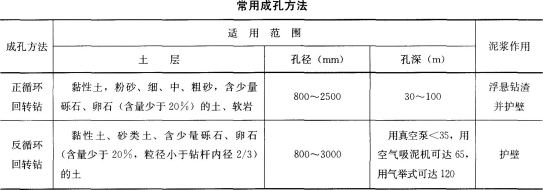

背景资料: 某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩。 A公司中标该工程。投标时钢筋价格为4...

作者: tihaiku 人气: - 评论: 0

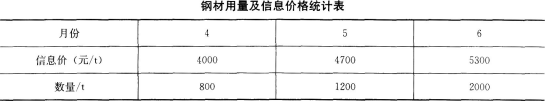

问题 背景资料: 某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩。 A公司中标该工程。投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。 该公司现有的钻孔机械为正、反循环回旋钻机若干台提供本工程选用。施工过程中,发生如下事件: 事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,发生钻孔偏斜事故。 事件2:现浇混凝土箱梁支撑体系采用扣件式钢管支架,支架搭设完成后安装箱梁模板,验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改。 事件3:工程结束时,经统计钢材用量和信息价见下表: 问题: 1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。 2.试分析事件1中造成钻孔偏斜的原因。 3.事件2中,在预拱度存在偏差的情况下,如何利用支架进行调整高程 4.根据合同约定,4~6月份钢筋能够调整多少差价(具体计算每个月的差价额)
选项
答案
解析 1.应选择正循环回旋钻机。因为本工程的基础为直径1200mm钻孔灌注桩,桩基地质结构为软岩,该公司现有的钻孔机械为正、反循环回旋钻机若干台提供本工程选用。 根据上表只有正循环回旋钻机能符合工程需要。 2.造成钻孔偏斜的原因可能有:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。 3.用经纬仪定出底模板各预拱度设置点的准确高程并作出明显的标记,再用千斤顶分别将各预拱度设置点的模板调整到标记位置,将钢管支架的可调托撑顶紧底模板后释放千斤顶。验收合格后进行下一道工序。 4.4月:由于(4500-4000)÷4500×100%=11.11%,应调整价格。 应调减差价=(4500×0.9-4000)×800=40000元。 5月:由于(4700-4500)÷4500×100%=4.44%,不调整价格。 6月:由于(5300-4500)÷4500×100%=17.78%,应调整价格。 应调增差价=(5300-4500×1.1)×2000=700000元。

相关内容:背景,资料,城市,桥梁,工程,结构,预应力,混凝土,基础,直径,1200mm,钻孔,灌注桩,桩基,地质,软岩,公司,钢筋,价格

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0717秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
