某项目部承建的雨水管道工程管线总长为1000m,采用直径为900mm 的HDPE 管,柔性接口;每50m设检查井一座。管底位于地表下以下4m,无地下水,土...

作者: tihaiku 人气: - 评论: 0

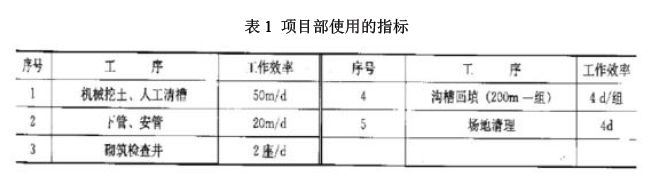

问题 某项目部承建的雨水管道工程管线总长为1000m,采用直径为900mm 的HDPE 管,柔性接口;每50m设检查井一座。管底位于地表下以下4m,无地下水,土质为湿陷性黄土和粉砂土,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见表1。 考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d 后开始进行下管、安管工作;②下管、安管200m 后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。 项目部编制的施工进度计划如图1 所示(只给出部分内容)。 工程开工30 天后遇雨,停工10 天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成,并启动雨季应急预案。 问题 1. 施工进度计划图中序号2 表示什么工作项目?该项目的起止日期和工作时间应为多少? 2. 计算沟槽回填的工作的总天数。 3. 按项目部使用的指标和工作部署,完成施工进度计划图中第4、5、6 项工作的横道线,并指出计划总工期需要多少天。 4. 遇雨后项目部应在下管、安管工序采取哪些措施以确保按原计划工期完成? 5. 本工程雨季施工的应急预案应包括哪些内容? 6. 请写出本工程的施工顺序。
选项
答案

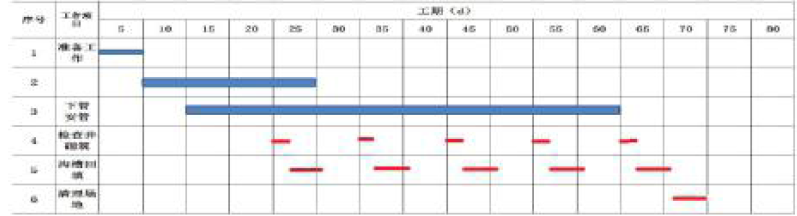

解析 1. 序号2 表示:挖土清槽(1 分)。该项目的开始日期为第6 天(1 分),完工日期为第25 天(1 分),工作时间为20 天(1 分)。 2. 沟槽回填组数=1000m/(200m/组)=5 组(1 分), 沟槽回填工作天数=4d/组×5 组=20d(1 分)。 3. (1)完成后的施工进度计划图如下: (3 分) (2)计划总工期需要70 天(1 分)。 4. 应采取措施:(1)增加下管、安管施工队伍(1 分);(2)采用分段平行施工的施工组织方式(1 分)。 5. 本工程雨季施工的应急预案应包括以下内容:(1)雨季安排管理人员现场值班;(2)现场有抽水抢修的施工人员;(3)准备砂袋、水泵等物资;(4)熟悉施工现场及周边各种地形地貌特征;(5)对应急预案应进行演练(4 分)。 6. 本工程的施工顺序:测量放线→管线调查→土方开挖→地基处理→管道基础施工→管道安装→检查井砌筑→功能性试验→沟槽回填(4 分)。

相关内容:项目部,雨水,管道,工程,管线,直径,柔性,接口,检查井,一座,管底,地表,地下水

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0868秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
