某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条...

作者: tihaiku 人气: - 评论: 0

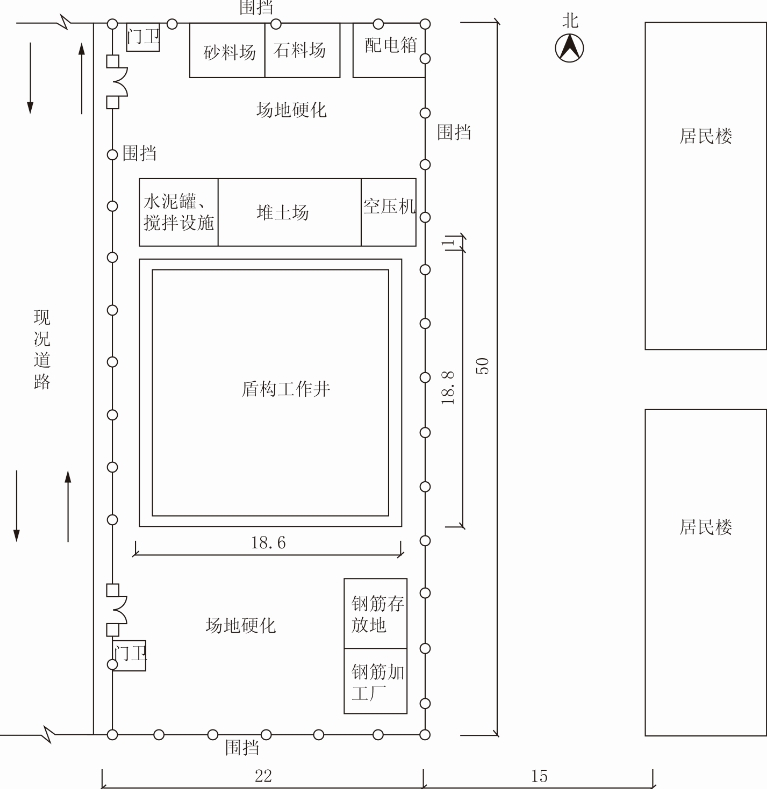

问题 某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2m~3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。 项目部编制的施工组织设计有如下事项: (1)施工现场平面布置如图4所示,布置内容有施工围挡范围50m×22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。 (2)考虑盾构工作井基坑施工进入雨季,基坑围护结构上部设置挡水墙,防止雨水浸入基坑。 (3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。 (4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑架设不及时、未及时喷射混凝土支护等。 <1>、基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要进行专家论证? <2>、施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。 <3>、施工组织设计(3)中基坑监测还应包括哪些项目? <4>、基坑坍塌应急预案还应考虑哪些危险因素?
选项
答案
解析 <1>、 需要组织专家论证的分部分项工程安全专项方案:深基坑土方开挖工程(28m深)、基坑支护工程、基坑管井降水工程、龙门吊起重吊装设备安装工程、隧道盾构掘进暗挖工程。 <2>、 (1)还需补充:大门出入口清车槽、泥浆处理设备场、龙门吊车布置、碴土储舱和料斗等临时生产设施和办公室、宿舍、食堂、厕所等办公生活设施及临水临电布置。 (2)不合理处有: ①搅拌设施、堆土场及空压机设备的设置不合理。 ②砂石料厂应设置罩棚封闭且不得与围挡接壤,应与围挡保持一定距离。 <3>、 基坑监测还应包括:围护结构水平位移、地面建筑物沉降、倾斜及裂缝、围护结构内力、支撑内力、地下水位、地中土体垂直位移、地中土体水平位移等。 <4>、 还应考虑降水不及时引发的基坑事故、基坑坑顶荷载(动载、静载)造成的坍塌事故。

相关内容:地铁,盾构,工作井,平面,尺寸,砂性,卵石,地层,地下水,地表,施工,影响,范围,现状,给水,雨水,污水,多条

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1155秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
