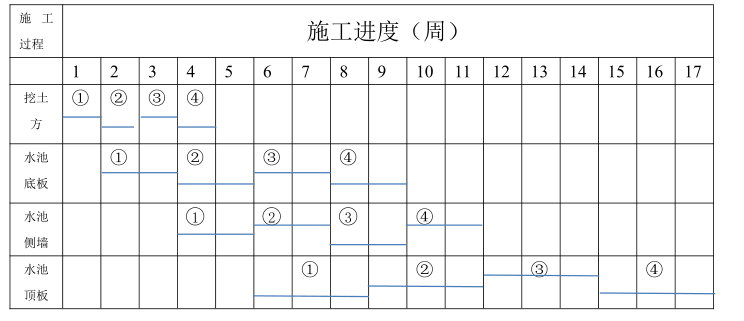

某水厂扩建,向社会公开招标,A 公司中标该水厂扩建工程,确定了水厂4 座小清水池为本工程的施工重点。小清水池主要分项工程时间要求如下表。 其中3#小...

作者: tihaiku 人气: - 评论: 0
问题 某水厂扩建,向社会公开招标,A 公司中标该水厂扩建工程,确定了水厂4 座小清水池为本工程的施工重点。小清水池主要分项工程时间要求如下表。 其中3#小清水池施工现场地面高程25.5m,池体底板高程20.3m,底板板厚1m,设计水位高程29.2m,地下水稳定静水位23.6m,因水厂地下构筑物及管线很复杂,设计要求降水形式为落底式隔水帷幕。工程结束后,对隔水帷幕提交了验收资料,验收资料包括:设计依据、技术要求,经审批的施工组织设计、施工方案以及执行中的变更单;测量放线成果和复核签证单;对周边基坑支护结构、周边地面、邻近工程和地下设施的变形记录。 因本工程四个小清水池结构设计尺寸完全相同,所以施工单位在清水池池壁施工采用定型大模板,因定型模板较重,每次模板安装拆卸均采用25t 汽车吊配合施工作业。池体顶板采用现浇支架法施工。 清水池施工中,施工单位考虑了顶板混凝土的防裂措施,要求顶板支架拆除时,混凝土强度需要达到设计规定的混凝土强度。 清水池全部施工完毕后,进行了满水试验,试验过程中未出现任何异常现象,试验合格后进行水池回填。 问题 1根据背景中给出的清水池施工时间,绘制横道图,并计算清水池施工总工期。 2本工程中有哪些分项工程需要编制安全专项施工方案? 3水池顶板内模与支架拆除注意事项。 4本工程3#水池满水试验完成一共需要多少天? 5将背景中隔水帷幕验收资料内容补充完整。
选项
答案
解析 1、 2、清水池基坑土方开挖、支护、降水工程;池体侧模模板;清水池顶板模板的支架;清水池侧模安装工程。 3、拆模注意事项:先进行通风;池内照明采用低压灯(36v);拆除过程中从中间向四周拆除,顺序从上向下、杆件不得抛扔、拆除的模板及时清理出水池;有专人指挥;安全培训、防护用品。 4、设计水位高:29.2-20.3=8.9m 满水试验完成时间:8.9/2+2+3=9.45d 5、隔水帷幕验收资料内容还应包括:原材料质量合格和质量鉴定书,半成品产品的质量合格证书;施工记录和隐蔽工程的验收文件,检测试验及见证取样文件; 监测、巡视检查记录;隔水帷幕的运行维护记录。

相关内容:水厂,社会,招标,公司,座小,水池,工程,施工,重点,小清,分项,时间,要求

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0984秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
