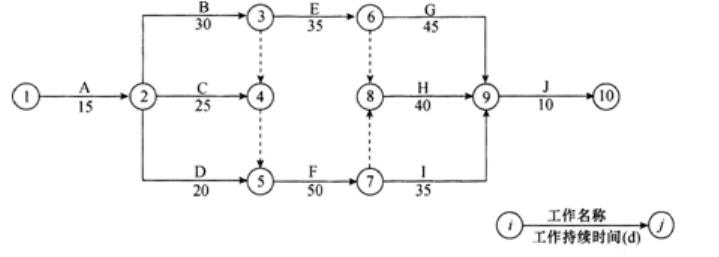

单位承接了某道路桥梁工程,施工单位按照合同工期要求编制了网络图,如图所示(时间单位:d),并经监理工程师批准后实施。 施工过程中,发生了如下事件: 事...

作者: tihaiku 人气: - 评论: 0
问题 单位承接了某道路桥梁工程,施工单位按照合同工期要求编制了网络图,如图所示(时间单位:d),并经监理工程师批准后实施。 施工过程中,发生了如下事件: 事件一:工作D(l号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修费2万元,同时导致工作D实际时间比计划时间拖延12d。 事件二:施工单位租赁的施工机械未及时进场,使工作F(l号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/d。 事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划15d,造成施工单位经济损失1200元/d。 【问题】 1.根据网络图计算该工程的总工期,并指出关键路线。 2.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。 3.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。
选项
答案
解析 1.工期为145天。 关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩(或A→ B→F→H→J) 2.事件一:属于天气原因(或属双方共同承担的风险),不能提出费用索赔。 事件二:由于施工单位原因导致的损失,不能提出费用索赔。 事件三:由于业主原因导致的损失,可以提出费用索赔。索赔金额为15×1200=18000元 3.事件一中,工作D为非关键工作,总时差为10,其对总工期的影响是误期12-10= 2,使工期拖延2天。 事件二中,工作F为关键工作,其对总工期的影响是误期8天。 事件三中,工作E为非关键工作,总时差为10,其对总工期的影响是误期15-10=5天。
