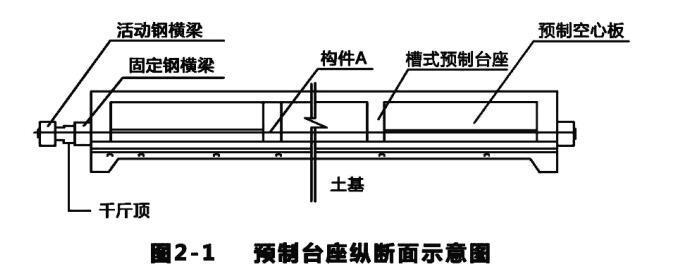

某公司承建一座城市桥梁工程。该桥上部结构为 16×20m 预应力混凝土空心板,每跨布置空心板 30 片。进场后,项目部编制了实施性总体施工组织设计,内容包...

作者: tihaiku 人气: - 评论: 0

问题 某公司承建一座城市桥梁工程。该桥上部结构为 16×20m 预应力混凝土空心板,每跨布置空心板 30 片。进场后,项目部编制了实施性总体施工组织设计,内容包括: (1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置 8 条预制台座,每条台座 1 次可预制空心板 4 片,预制台座构造如图 2-1 所示。 (2)将空心板的预制工作分解成 ① 清理模板、台座,② 涂刷隔离剂,③ 钢筋、钢绞线安装,④ 切除多余钢绞线,⑤隔离套管封堵,⑥ 整体放张,⑦ 整体张拉,⑧ 拆除模板,⑨ 安装模板,⑩ 浇筑混凝土,? 养护, ? 吊运存放等 12 道施工工序,并确定了施工工艺流程如图 2-2 所示。(注:① ~?为各道施工工序代号) (3)计划每条预制台座的生产(周转)效率平均为 10 天,即考虑各条台座在正常流水作业节拍的情况下,每 10 天每条预制台座均可生产 4 片空心板。 (4)依据总体进度计划空心板预制 80 天后,开始进行吊装作业,吊装进度为平均每天 吊装 8 片空心板。 1. 根据图 2-1 预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件 A 的名称。 2. 写出图 2-2 中空心板施工工艺流程框图中施工工序 B、 C、 D、 E、 F、 G 的名称。(选用背景资料给出的施工工序①~?的代号或名称作答) 3. 列式计算完成空心板预制所需天数。 4. 空心板预制进度能否满足吊装进度的需要?说明原因。
选项
答案
解析 1.预应体系属于先张法有粘结预应力体系;构件 A 为预应力筋(钢绞线)。 2.① 清理模板、台座, ② 涂刷隔离剂, ③ 钢筋、钢绞线安装, ④ 切除多余钢绞线,⑤ 隔离套管封堵, ⑥ 整体放张, ⑦ 整体张拉, ⑧ 拆除模板, ⑨ 安装模板, ⑩ 浇筑混凝土, ?养护, ?吊运存放。 2. B-②刷涂隔离剂; C-⑤隔离套管封堵; D-⑦整体张拉; E-⑩浇筑混凝士; F-?养护;G-⑥整体放张。 3.该桥梁工程共需要预制空心板 30×16=480 片,按照“每 10 天每条预制台座可生产 4 片空心板”的要求, 每天能生产预制空心板 8×0.4=3.2 片,所以共需天数 480 片÷3.2=150 天。因 此共 150 天。某公司承建一座城市桥梁工程。该桥上部结构为 16×20m 预应力混凝土空心板,每跨布置空心板 30 片。 4.(1) 不满足吊装进度。 (2)从第 80 天开始算, 预制剩余天数:150-80=70 天, 吊装预制空心板需要天数为:480片÷8 天/片=60 天<70 天,因此不满足。 (4)依据总体进度计划空心板预制 80 天后,开始进行吊装作业,吊装进度为平均每天吊装 8 片空心板。

相关内容:公司,一座,城市,桥梁,工程,该桥,结构,预应力,混凝土,空心,每跨,进场,项目部,编制,总体,施工,组织设计,内容

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0610秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
