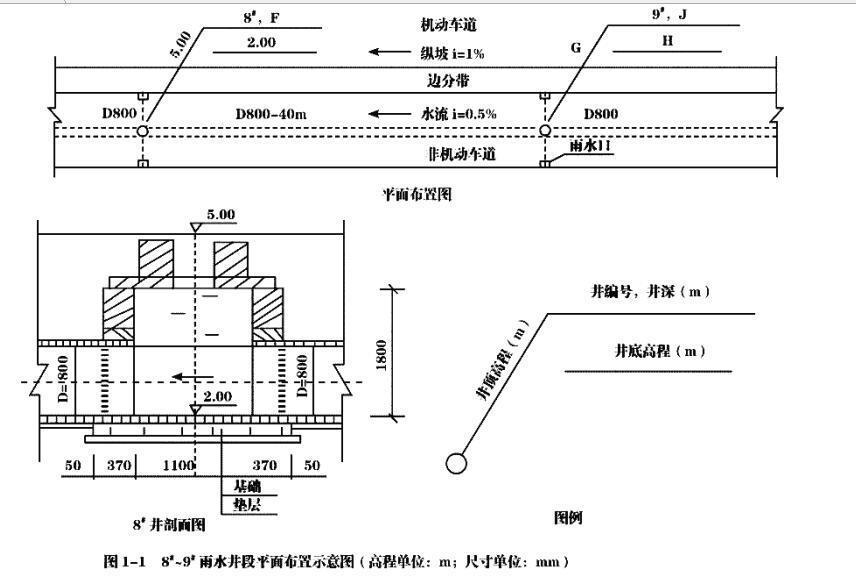

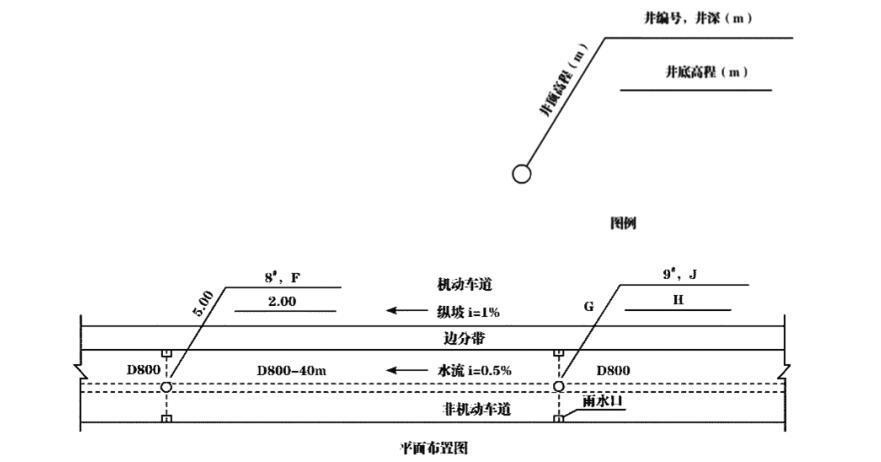

某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用 D800mm 钢筋混凝土管,相邻井段间距 40m, 8#、 9#雨水井段平面布置图如图 ...

作者: tihaiku 人气: - 评论: 0

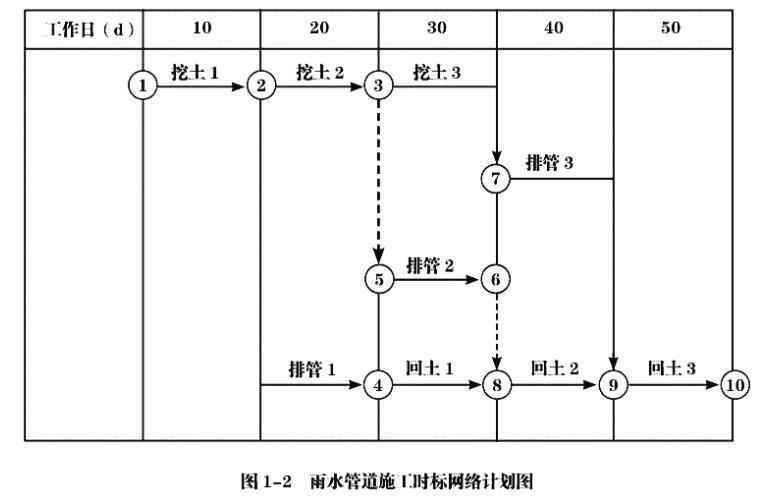

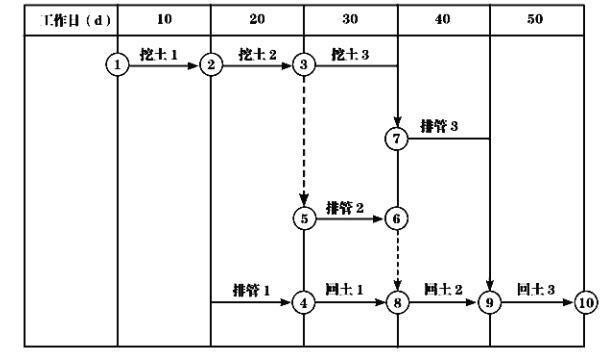

问题 某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用 D800mm 钢筋混凝土管,相邻井段间距 40m, 8#、 9#雨水井段平面布置图如图 1-41 所示, 8#-9#类型一致,施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划, 分部分项工程验收等内容规定如下: (1)由 A(技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。 (2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道 B 试验(功能性试验)。 (3)管道施工工艺流程如下:沟槽开挖与支护→C →下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。 (4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和 D 。 (5)管道施工划分为三个施工段,时标网络计划如图 1-2 所示(2 条虚工作需补充)。 1. 根据背景资料,写出最合适题意的 A、 B、 C、 D 的内容。 2. 列式计算图中, 1-1 中, F、 G、 H、 J 的数值 3. 补全图 1-2 中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?
选项
答案
解析 1.A 是测量员(放线员), B 是严密性试验, C 是基础施工, D 是弯沉值。 2. F=5.00-2.00=3.00m; G=5.00+40×1%=5.40m; H=2.00+40×0.5%=2.20m; J=5.40-2.20=3.20m。 3. 45 之间增加虚工作, 67 之间增加虚工作。 6 条关键线路。 总工期 50 天。

相关内容:公司,城镇,道路,工程,其雨,水管,车道,设计,D800mm,钢筋,混凝,相邻井,段间距,间距,水井,段平面,平面,如图

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0436秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
