(四) 背景资料:某铁路工程第一合同段全长75km,属国家I级单线铁路,起点位于某火车站内,工程项目包括:路基、桥梁、隧道、轨道工程及车站改造(不含三电...

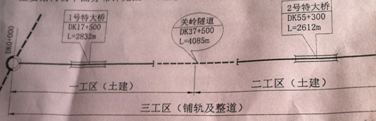

作者: tihaiku 人气: - 评论: 0

问题 (四) 背景资料:某铁路工程第一合同段全长75km,属国家I级单线铁路,起点位于某火车站内,工程项目包括:路基、桥梁、隧道、轨道工程及车站改造(不含三电)。 路基工程:隧道前后两段路基土石方调配各自填挖平衡,管区内无软土路基,填方约为200万方,路基主体工程工期为20个月。 桥梁工程:1号特大桥主桥为(64+96+64)m三跨一联连续梁,两段引桥为简支T梁(跨径为32m,24m),部分基础钻孔桩穿越沙层,墩高不超过25m,连续梁采用挂篮悬臂法浇筑,简支T梁采用现场预制,架桥机架设。 隧道工程:进出口段围岩为III级,稳定性好,采取台阶法进洞,洞身有一软弱层,地下水发育,无斜井、横洞施工条件,洞砟全部用于路基填筑。 主要结构物平面分布图见4-1主要结构物平面分布示意图。 项目经理部进场后做了如下工作: 事件一:项目经理部拟订了若干关键技术岗位和专业主管工程师:总工、工程技术部长、路基主管工程师,桥梁主管工程师、轨道主管工程师、站场主管工程师,测量主管工程师,机械主管工程师,专职安全工程师和地质工程师。 事件二:划分了工区(详见图4-1),为各工区配备了施工队伍。 事件三:对机械化铺轨和整道制定了施工工艺流程,详见图4-2轨道施工流程图。 事件四:对轨道工程配备了起道机、拨轨机、弯轨机等施工机械。 问题 1、根据背景资料,在该标段具体的施工作业中,质量控制难点(安全控制重点)有哪些? 2、针对事件一,指出项目经理部缺少的关键技术岗位名称。 3、针对事件二,给出一工区所需专业施工队伍的名称及数量。 4、针对图4-2,指出A、B代表的正确作业工序名称。 5、针对事件四,指出轨道工程还需要投入哪些机械设备。
选项
答案
解析 1、 路基工程质量控制难点:路基(与桥涵、隧道)过渡段填筑;路基填筑压实;路基边坡碾压。 桥梁质量控制难点:挂篮悬臂浇筑连续梁;穿越砂层的钻孔灌注桩;T梁的预应力张拉控制;T梁的架设。 隧道的质量控制难点:隧道爆破施工;隧道洞口段施工;洞内软弱破碎带和地下水发育地段隧道施工。 轨道工程的质量难点:轨排组装;基地钢轨焊接;道岔安装施工;道床铺筑和整道;线路锁定质量控制。 2、 缺少的关键技术岗位有:项目经理、项目副经理、安全总监;物资设备部长、计划合同部长、安全质量部长、财务部部长、综合管理部部长(办公室主任);隧道主管工程师、爆破主管工程师、试验主管工程师、质量工程师;工程队长。 3、 1个隧道施工队,1个桥梁施工队、1个路基施工队、1个车站改造施工队(土建)、1个轨道施工队。 4、 A为轨排组装,B轨排铺设。 5、 铺底砟:主要设备由摊铺机或布砟机、压实机械、自卸车、装载机等组成 轨排组装:轨排生产线和轨排吊装龙门 机械铺轨:铺轨主机、轨排运输车、倒装龙门和倒装车 上砟整道:机械化整道车组(或机械化大养机)

相关内容:背景,资料,铁路,工程,合同,段全长,全长,国家,单线,起点,火车站,工程项目,路基,桥梁,隧道,轨道,车站,改造,三电

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1302秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
