某电信工程公司在某地承接了40公里架空光缆线路工程,线路主要沿三级公路架设,中间穿越一条铁路。承办方式为包工不包料,计划工期40d。合同签订后,项目部组织...

作者: tihaiku 人气: - 评论: 0

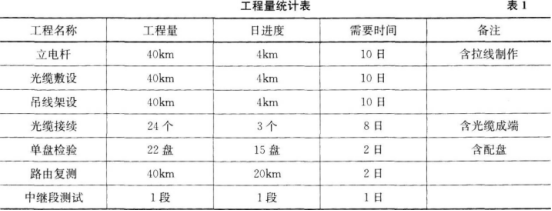

问题 某电信工程公司在某地承接了40公里架空光缆线路工程,线路主要沿三级公路架设,中间穿越一条铁路。承办方式为包工不包料,计划工期40d。合同签订后,项目部组织相关技术人员编制了施工设计,主要内容包括:工程概况,详细的施工方案,工程进度目标及施工进度计划,工程质量、安全、成本目标及其控制计划,车辆和施工机具使用计划,对建设单位的其他承诺,公司提供一套测试仪表和一套接续工具供该项目使用,并要求竣工资料整理工作随工程进行完成。表1为项目部编制的工程量统计表的一部分。 【问题】 1.指出本工程施工组织设计中缺少的主要内容。 2.列出可能影响本工程进度的相关单位。 3.按照表2格式列出各项工作的紧前工作和紧后工作。 4.如果本工程按照计划工期完成,给出光缆接续和中继段测试两项工作的最迟开始时间和最迟完成时间。
选项
答案

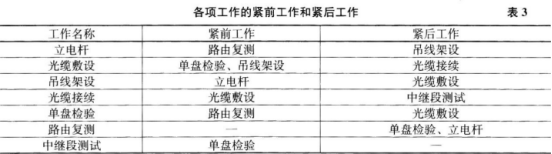

解析 1.本工程施工组织设计中缺少的主要内容:(1)施工组织设计的编制依据;(2)环境目标及控制计划;(3)用工计划(人员安排);(4)仪表使用计划;(5)材料需求计划。2.可能影响本工程进度的相关单位:(1)公路部门;(2)铁路部门;(3)建设单位;(4)施工单位;(5)设计单位;(6)监理单位;(7)供货单位。 3.各项工作的紧前工作和紧后工作,见表3。 4.光缆接续最迟开始时间为第32天。光缆接续最迟完成时问为第39天。中极端测试最迟开始时间为40d。中继段测试最迟完成时间为40d。

相关内容:电信,工程公司,40公里,架空,光缆,线路,工程,公路,铁路,方式,包工,不包,计划,工期,合同,项目部,组织

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0425秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
