某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。 施工单位对施工方案进行了策划,编制了详细的施工组织...

作者: tihaiku 人气: - 评论: 0

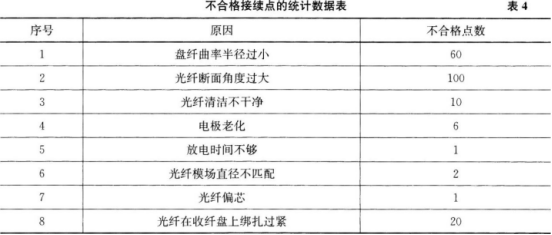

问题 某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。 施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。 施工过程中发生部分路由变更,使得工程停工10d,窝工损失5万元;增挖光缆沟用25d,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5d。损失2万元。 测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据,见表4。 技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。 【问题】 1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施? 2.本工程应该采取哪些防强电措施以保证线路和人身安全? 3.如何预防光缆对地绝缘指标不合格和光缆打结扣现象? 4.作出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。 5.计算施工单位可索赔的工期和费用。 6.简述直埋光缆埋深不符合要求的预防措施。
选项
答案

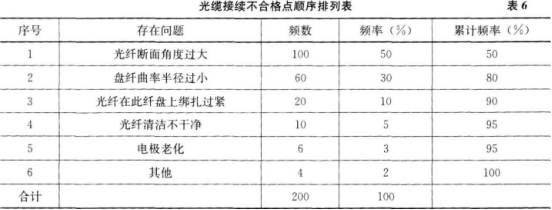

解析 1.还应采取的措施:安全控制措施;环保措施。 2.采取的防强电措施:(1)光缆的金属护套、金属加强芯在接头处不作电气连通;(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地,以保证人身安全。 3.预防光缆对地绝缘不合格措施:光缆敷设和回填时避免光缆外皮损伤;接头盒封装严密。 预防光缆打结扣措施:按规范操作;配备足够敷设人员;保证光缆在施工人员的视线范围内。 4.光缆接续不合格点顺序排列表,见表6。 光纤接续不合格点排列图,如图1所示。 累计频率0~80%为主要原因,即光纤断面角度过大和盘纤曲率半径过小,解决方法为更换光纤切割刀(或刀片),加强培训按要求盘纤以保证光纤的曲率半径。 5.索赔工期:10(停工)+5(挖沟)=15d。 索赔费用:停工5万元,挖沟5万元,同沟敷设光缆增加费用7万元。 合计:5+5+7=17万元。 6.直埋光缆埋深不符合要求的预防措施:缆沟开挖深度严格按照设计要求和有关验收标准执行;放缆前应清理沟底杂物,全面检查沟底深度,重点检查沟、坎等特殊点沟底的深度,并保持沟底平整;光缆应顺直地贴在沟底;回填土应满足规范要求。

相关内容:光缆,线路,工程,直埋,方式,途中,生态环境,生态,保护区,部分,路段,电气化,铁路,施工,方案,策划,编制,组织

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0403秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
