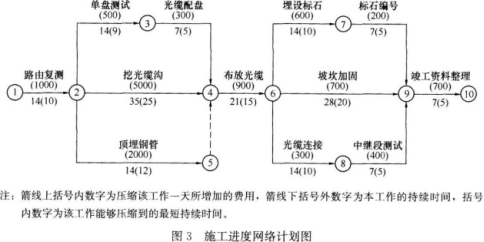

某本地网直埋光缆线路工程,光缆线路与原有光缆有一处交越。施工单位和建设单位签订了承包合同,对工程材料、交越手续等进行了详细约定,项目部根据合同约定,编制了...

作者: tihaiku 人气: - 评论: 0
问题 某本地网直埋光缆线路工程,光缆线路与原有光缆有一处交越。施工单位和建设单位签订了承包合同,对工程材料、交越手续等进行了详细约定,项目部根据合同约定,编制了施工进度网络计划(如图3所示),并报送了监理单位。 由于前面工作进度拖延,工程进行了60d,布放光缆工作才开始。项目部采取了赶工措施,工程如期完成。项目部对工程进行交工前检查时,发现部分段落的光缆对地绝缘不合格,经检查,该问题系部分接头盒进水所致,整改后工程顺利交付。 【问题】 1.计算本工程工期,并列出关键工作。 2.工程进行了60d,为了赶工应进行工作压缩,列出压缩步骤,并计算因为赶工增加的费用。 3.在与原有光缆交越处施工时,为保障原有光缆的安全,应采取哪些措施? 4.说明可能造成光缆对地绝缘不合格的原因。 5.应如何保证光缆接头盒的封装质量?
选项
答案
解析 1.本工程工期为105d。 关键工作为路由复测、挖光缆沟、布放光缆、坡坎加固、竣工资料整理。 2.布放光缆开始前工期延误了60-14-35=11d,因此需要对后续的关键工作布放光缆、坡坎加固、竣工资料整理进行压缩。 竣工资料整理可以压缩2d。坡坎加固压缩只能压缩7d,如果压缩8d的话,该关键工作将变为非关键工作。布放光缆压缩2d。 赶工费用计算:9×700+2×900=8100元。 3.为保障原有光缆安全应采取的措施:(1)新建光缆应按照有关通信工程建设标准的规定与原有光缆相距一定的距离,避免同沟敷设;(2)与原有光缆建设单位协调,在方便维护、确保原有光缆安全的前提下进行施工;(3)开挖前先了解原有光缆的位置和走向;(4)人工(小心)开挖,严禁使用机械开挖;(5)开挖后对原有光缆加装保护管。 4.对地绝缘不合格的原因:(1)接头盒进水;(2)在光缆敷设和回填土时操作不当造成光缆外皮损伤;(3)接头盒未按工艺要求封装严密。 5.为了保证光缆接头盒的封装质量应采取的措施:(1)对从事接头盒安装的技术人员应进行培训和示范,使其熟练掌握接续及安装要领;(2)按接头盒说明书的要求盘纤,并保证光纤的曲率半径满足规范要求;(3)施工现场环境的温度、洁净度应满足接续要求。

相关内容:本地网,直埋,光缆,线路,工程,交越,建设单位,合同,材料,手续,约定,项目部,根据,编制

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0364秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
