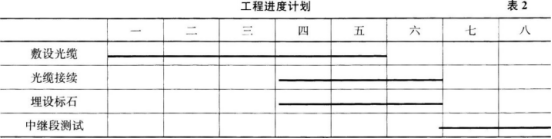

某光缆线路工程进度计划,见表2,单位为周。 说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆...

作者: tihaiku 人气: - 评论: 0

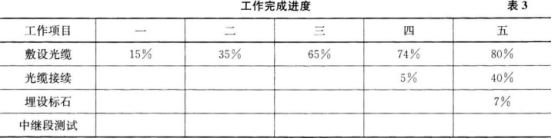

问题 某光缆线路工程进度计划,见表2,单位为周。 说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作7d。 第五周时各项工作完成的进度累计情况,见表3。 【问题】 1.定性分析各工序前五周每周的实际进度与计划的关系。 2.计算第五周末各项工序实际进度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法) 3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天? 4.光缆中继段测试应包括哪些内容?
选项
答案
解析 1.各工序前五周每周的实际进度与计划的关系:(1)敷设光缆:第一周比计划拖后,第二周与计划相同,第三周比计划超前,第四周比计划拖后,第五周比计划拖后。(2)光缆接续:第四周比计划拖后,第五周比计划超前。(3)埋设标石:第四周比计划拖后,第五周比计划拖后。 2.敷设光缆比原计划拖后(100%-80%)×5×7=7d。 光缆接续比原计划拖后(67%-40%)×3×7=6d。 埋设标石比原计划拖后(67%-7%)×3×7=13d。 3.总工期为35+7+6+14=62d。 比原计划延长6d。 4.光缆中继段测试内容:(1)光纤接头损耗;(2)光纤线路衰耗;(3)光纤后向散射信号曲线;(4)PMD(偏振模色散);(5)光缆对地绝缘。

相关内容:光缆,线路,工程,进度,计划,单位,工作,接续,工作量,标石
