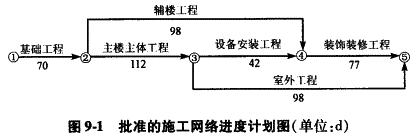

某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如图9-1所示。
施工过程中发生如下事件:
事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
问题
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
3.乙方共可得到的索赔工期是多少天?费用为多少元?
1.利用逐条线路对比法确定:
①→②→③→④→⑤的持续时间为(70+112+42+77)d=301d
①→②→③→⑤的持续时间为(70+112+98)d=280d
①→②→④→⑤的持续时间为(70+98+77)d=245d
所以关键线路为①→②→③→④→⑤关键工作是:基础工程、主楼主体工程、设备安装工程、装饰装修工程。
计划工期是:301d。
2.索赔是否成立的判断及理由
事件1:工期索赔成立。理由:因为地质责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上。
费用索赔成立。理由:因为地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。
事件2:工期索赔不成立。理由:因为辅楼工程不在关键线路上,有56d的总时差,大于工期拖延7d。
费用索赔成立。理由:因为设计的修改是由甲方提出的,对于乙方多承担的费用理应给予补偿。
事件3:工期、费用索赔均不成立。理由:因为施工机械故障是因为乙方自身的原因,例如管理不善、使用不当等原因造成的,甲方没有责任,所以工期、费用索赔申请均不成立。
3.乙方共可得到的索赔工期:3d
乙方共可得到的索赔费用:(5+1+2)万元=8万元
